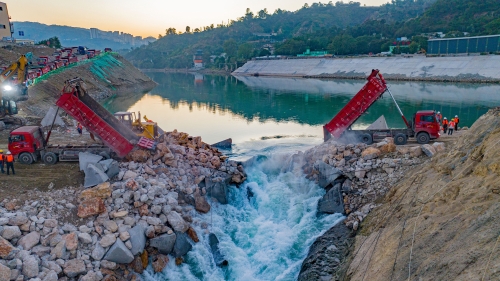

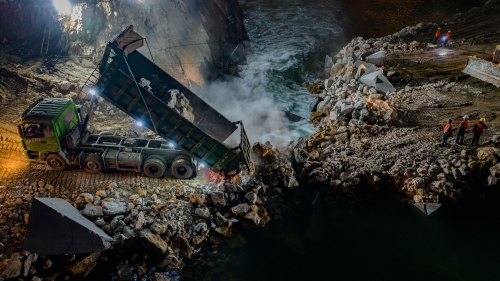

2024年11月18日,金沙江畔战鼓雷鸣,银江水电站导流明渠截流之战一触即发。经过数小时的紧张奋战,当日傍晚19时08分,随着最后一车石料精准地抛投进戗堤龙口,银江水电站导流明渠截流胜利告捷,标志着该项目成功跨越又一重大里程碑,顺利挺进三期围堰填筑施工阶段。
银江水电站导流明渠截流,采用右岸进占的单戗立堵截流方式,戗堤堤顶宽度确定为45米,轴线长约113.5米,戗堤高度为16米,截流龙口设计宽度为30米。经计算,截流期龙口最大水深15.11米,龙口最大流速7.44米每秒,龙口单宽能量最大为303.90t.m/s.m。由于厂房拦沙坎高程为982.5米,戗堤底高程为970米,导致拦沙坎分流效果差,河流流量在1000立方米每秒以内时,主河床拦沙坎范围内基本不过流;同时上游电站为日调节库容,河道流量短时间内由600立方米每秒变化到2500立方米每秒,波动很大,导致截流难度非常大。

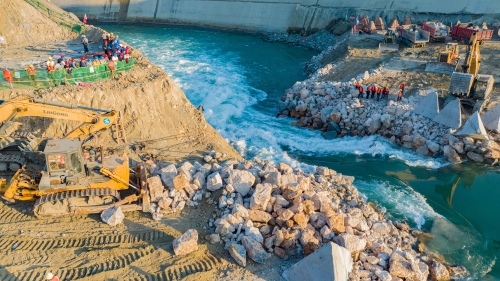

自10月25日开始戗堤预进占施工,11月17日—11月18日完成龙口截流施工。施工期间,项目便紧锣密鼓地开启了全面而细致的筹备工作,公司及工程公司领导对此高度关注,亲赴一线进行指导。他们凭借专业的洞察与丰富的经验,对每一个细微之处精心筹谋,力求将潜在问题提前化解,力保截流工作毫无疏漏。在筹备过程中,调用96台自卸车、8台挖掘机、3台推土机、2台装载机、13台汽车吊,充分展现了机械化施工的优势。配置了39名工作人员和16名作业队成员,组成55人的团队,实施定点作业。对各项任务都进行了明确的分工,全体人员各司其职、协同合作,从人员调配到物资准备,从技术把控到现场协调,每一个环节都紧密相扣、有序推进,为截流工作的顺利推进奠定了坚实且稳固的基础。

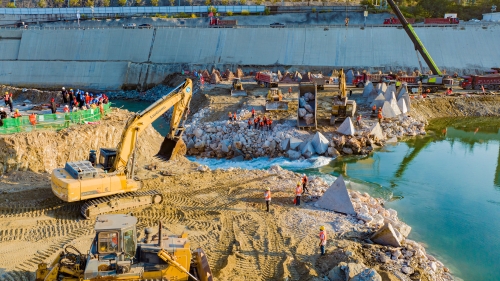

面对现场地形条件限制、截流材料制作堆存场地布置困难、水情复杂多变、持续降雨等诸多挑战,项目人员始终恪尽职守,提前谋划施工方案,合理调配资源设备,缜密安排施工工期。为保证导流明渠顺利截流,现场进行制作、储存多种尺寸大体积混凝土四面体、六面体、合金网兜、钢筋石笼、块石串等特殊截流材料3000余个,外购截流所需中石、大石5万余吨。建设者们昼夜不舍、冒雨奋战全力做好质量、安全、进度等工作,时刻根据金沙江水情的实际动态及时调整策略,合理安排块石串投放顺序,控制水流干扰,有效应对施工难题,成功实现截流施工。
下一步,银江水电站将迅速转入三期围堰填筑及防渗施工阶段。项目将继续利用临时挡水措施,全力以赴推进工程建设,向着首台机组顺利发电的目标大步迈进。
