秦巴筑绿梦,堵河蓄新能
写在湖北潘口抽水蓄能电站发电机层混凝土浇筑完成之际

来源:一公司 作者:左钰灵 摄影: 陈宝林 时间:2026-01-30 字体:[ ]

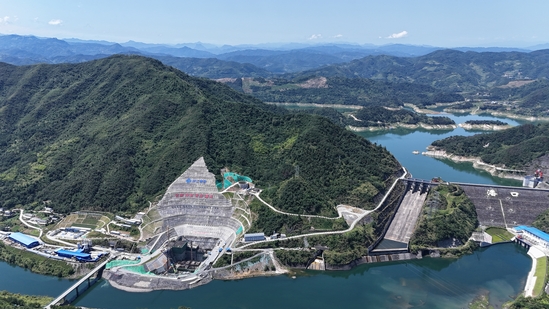

岁序更迭,万象更新。2025年的日历缓缓翻过,巍巍秦巴山间的堵河河畔,潘口抽水蓄能电站的建设步伐,始终坚定有力,回响不绝。

1月27日,随着最后一仓混凝土平整收面,电站发电机层混凝土浇筑全部完成,较原计划提前8天告捷。这一关键节点的达成,不仅为后续机电设备安装扫清了障碍、创造了优越条件,更如同为电站这座庞大的“能量心脏”提前完成了强健骨架的锻造,为全力冲刺2026年“一年双投”的宏伟目标,奠定了最坚实的根基。

回望来路,从厂房首仓混凝土庄严奠基,到蜗壳等核心部件精密吊装,汗水与智慧在群山间交汇,技术同自然于此共鸣。一幅关于现代工业、绿色梦想与山河岁月的壮阔画卷,正从容铺展。

破译工序“密码”

破局方显勇毅,争先更见担当。发电机层提前浇筑完毕远非一日之功,它是项目部全年与严苛序列锁定工序“密码”进行极限竞速的辉煌战果。自2025年1月23日厂房首仓混凝土开仓以来,面对多工序交叉干扰、夏季高温、作业面狭窄、吊装密集、混凝土温控严格等严峻挑战,项目部开启了一场与时间赛跑的坚韧博弈。

千钧重担在肩,万里征途立足。项目部依据发电总目标倒排工期,将庞大的工程逆向分解为无数个日计划、周节点,科学排布进度,组织连续均衡生产。严格落实每日现场调度会和领导班子24小时值班制度,构建起“事不过夜”的高效决策与协调机制,确保钢筋绑扎、模板支设、机电预埋、混凝土浇筑等工序如精密齿轮般无缝咬合、穿插推进,极大优化了土建与机电安装的交叉衔接。

踏平坎坷成大道,在水电五局潘口项目建设者的不懈奋斗下,一个又一个亮眼的成绩不断涌现。

2025年1月17日,厂房基坑开挖至210米高程;2025年1月23日,厂房首仓混凝土顺利开仓浇筑;2025年2月28日,首台机组尾水管成功吊装;2025年7月14日,首台机组座环成功吊装;2025年7月16日,两台机组座环顺利安装到位;2025年9月28日,主厂房桥机吊装成功;2025年10月31日,蜗壳首仓混凝土顺利浇筑完成;2026年1月27日,发电机层混凝土提前8天浇筑完毕……

每一个节点的攻克,都是对“序列锁定”难题的一次成功解码,都是向终极目标迈出的坚实一步。2025年,是潘口项目全面攻坚、捷报频传的一年,项目累计完成混凝土浇筑27余万立方米,钢筋制安1万余吨。每一方混凝土的凝结,都记录着建设者们从高温酷暑到凛冽寒冬的坚守,镌刻着他们从技术图纸到宏伟实体的智慧与汗水。

锻造钢铁脊梁

在追求速度的同时,潘口项目将质量与安全视为不可逾越的生命线,以创新驱动和精细化管理,打造“精品工程”标杆,筑牢“零事故”安全防线,并全方位践行绿色发展的建造理念。

质量为本,智慧匠心铸精品。项目部创新推行“联合预验收”机制,整合技术、质量、施工力量,前移管控关口,将隐患消除在萌芽状态,显著提升一次验收合格率。面对复杂结构,采用导轨及定位钢筋精准控制高程,多次收面确保永久面平整如镜。引入无线温度传感器植入大体积混凝土,实现温升数据的实时采集与智能预警,让裂缝风险无处遁形,这是“智慧工地”在质量管控上的生动实践。在成本与效率的平衡上,深入开展“单机核算”“单仓核算”活动,通过对溜管、溜槽、天泵等多种混凝土平仓方式进行经济性比选与优化,在提升效率的同时实现了成本的有效管控。

安全为基,“六项机制”织密网。作为水利部安全风险管控“六项机制”在工程建设领域的试点项目,项目部将“预防为主”的理念贯穿始终,系统构建了“查找、研判、预警、防范、处置、责任”全链条管控体系,建立了完善的风险分级管控制度,全面辨识重大风险,制定专项措施,现场风险告知牌醒目立标,施工前风险交底深入人心。积极响应集团“雷霆行动”,项目负责人刘新星亲自部署,通过“部门自查+交叉互查”深挖隐患。常态化开展安全培训、知识问答、应急演练等活动,不断提升全员安全素养与实战能力。在面对暴雨导致厂房基坑积水深达2.5米的险情时,应急预案迅速启动,抢险突击队“堵疏结合”高效处置,正是日常安全管理成效在应急时刻的集中体现,最终牢牢守住了安全生产“零事故”的底线。

绿色为韵,和谐共生绘底色。工程建设始终与生态保护同频共振。项目部严格落实环保措施,生产用水经过循环净化系统,转化为养护绿植的甘露与施工现场的抑尘轻雾;裸露的边坡在混凝土格构梁成形之初,便已埋下生态修复的伏笔——沃土回填,草籽轻覆,让新生绿意沿着工程骨架自然攀延。这一切正是对“绿水青山就是金山银山”理念的深刻诠释,将工程建设本身,书写成一首与秦巴山水和谐共鸣的绿色诗篇。

凝聚“红色动能”

旗帜引领方向,先锋凝聚力量。坚实的战斗堡垒,始终是驱动工程攻坚克难、稳步前行的核心引擎。潘口项目党支部紧扣项目建设中心任务,设立党员责任区、先锋岗。在技术攻关前沿,党员骨干带头发明钢筋调直辅助装置,优化工艺;在智慧建造领域,推动测量机器人、自动化监测技术应用,为工程安全质量保驾护航;在防汛抢险一线,以项目负责人为首的党员干部冲锋在前,带领突击队昼夜奋战,守护基坑安全,让党旗在急难险重任务中高高飘扬。

竞赛赋能,劳动热潮促生产。自2025年4月“守安全 强质量 精工序 筑精品抽蓄”主题劳动竞赛启动以来,十支参赛队伍比学赶超、奋勇争先,迅速掀起大干快上的施工热潮。在这场持续升温的竞赛中,建设者们不断突破自我、刷新纪录,混凝土月浇筑量创下3.9万立方米的新高,关键节点接连告捷。竞赛不仅赛出了进度和效益,更赛出了安全和质量,成为项目高效推进的“加速器”。

人文关怀,凝心聚力暖人心。项目部践行以人为本,着力打造有温度的战斗集体,多次开展“送清凉”、中医药义诊、露天观影、“送温暖”等活动关怀一线;与地方联建的法治宣讲、技能培训,筑牢安全防线、提升素养。这些举措共同营造出归属感强、士气高昂的团队氛围,汇聚成无坚不摧的攻坚合力,确保这支钢铁之师既能打赢硬仗,亦充满温情。

决胜新程,战鼓催征。当2026年的征程开启时,潘口项目部将继续发扬“自强不息、勇于超越”的企业精神,持续筑牢安全质量双根基,科学统筹后续机电安装等关键工程。以党建领航凝聚攻坚合力,以智慧建造赋能高效推进,以精益匠心雕琢每处细节,确保潘口抽水蓄能电站建设全程受控、节点必达,锚定“一年双投”的最终目标全力冲刺,在秦巴山水间铸就一座经得起时间检验的绿色丰碑。
