驭风织网 点亮北疆
——写在布尔津风电项目首批并网发电之际

来源:三公司 作者:何维 摄影: 吴浩铭 时间:2025-06-04 字体:[ ]

在新疆阿勒泰地区布尔津县,额尔齐斯河畔的风呼啸而过,吹动着戈壁滩上的芨芨绿草,一座座银白色的铁塔与蜿蜒的集电线路交织成网,220千伏升压站的变压器发出低沉的嗡鸣,随着调度中心一声“并网成功”的指令,布尔津风电项目配套输变电工程的首批电力正式接入电网,开启了北疆戈壁“风光”变“绿电”的新篇章。

布尔津县地处额尔齐斯河河谷风区核心地带,年均有效风能利用时间超3000小时,是我国九大风区之一,由水电五局承建的新华布尔津县220千伏升压汇集站及储能、线路土建及采购安装项目主要工程为新建一座220千伏升压站,拟配套储能规模130M兆瓦/260兆瓦时,通过一回220千伏线路送出至龙湾220千伏汇集站。

开工至今,水电五局的建设者们锚定“5.30”并网目标,始终秉持“自强不息,勇于超越”的企业精神,一路披荆斩棘,与时间展开了一场惊心动魄的赛跑。

闯难关:争分夺秒立标杆

项目团队首次进入施工现场,便面临着工期短、时间紧迫的问题,项目总工期9个月,但因冬季严寒,合同范围内有效施工期不足6个月,合同墨迹未干,倒计时就已经开始。再加上布尔津当地林草管理严格,林草征地手续复杂,生态保护区协调又是一大困难,项目团队需在环保合规与工程进度间找到平衡点。为保证工程顺利开工,项目团队迅速开展工作,与当地林草局及业主单位积极沟通,在编写施工进度计划、施工方案的同时选派专人用时半个月对工地所处周边进行挨家挨户的洽谈与协商,征地范围共涉及5个乡镇,130户牧民,项目生产管理部汪卓盛每天奔波在政府部门和牧民草场之间,面对与当地牧民语言不通,交流困难等问题,协调当地人员协同翻译,仅用一个月便解决了征地难题,比原计划速度快了100%。

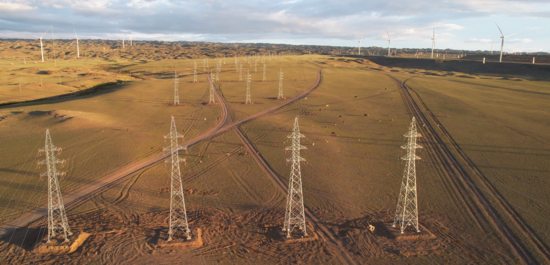

在铁塔组立过程中,部分线路需横跨布尔津新建的吉布高速路段,由于高速路段的建设与集电线路的施工需同步进行,双方施工队伍需紧密配合,确保各自工程进度不受影响。项目与高速路段建设单位多次召开协调会议,共同制定施工方案,明确施工节点。同时,同时加强了对施工人员的培训,确保他们熟悉并掌握跨越高速路段施工的安全操作规程。在双方的共同努力下,铁塔架线工作顺利进行,成功跨越布尔津新建的高速路段,保障关键节点如期完成。

“电缆到货已经延迟7天,我们必须把每个环节压缩到小时级,请设备物资人员尽快发送催促函到厂家。”项目负责人后志坤皱着眉头在调度会上敲着进度表。工程主要材料因厂家生产缓慢,到货时间一度滞后。顶着现场电缆即将告罄,工程面临停摆的巨大压力,项目生产副经理段旺现立即收拾行囊,只身前往乌鲁木齐对电缆厂家的生产及调货情况进行摸排跟踪,与厂家管理层紧急协调,争取到更多的生产资源和支持。同时,积极与物流部门沟通,确保一旦电缆生产完成,能够第一时间装车发货,缩短运输时间。确保了材料与工程进度紧密衔接。

“干一方工程,树一座丰碑,工程上没有好啃的骨头,唯有咬牙坚持,才能有所收获。”项目经理在班前十分钟时铿锵有力的声音鼓舞着每一个职工与现场施工人员,五局战士以坚毅迎接挑战,以经验克服难关,以专业保证进度。

强管控:筑牢工程生命线

自项目启动以来,布尔津风电项目部将“安全为基、质量铸魂”理念贯穿建设全过程。在安全管控方面,创新构建网格化分区管控体系,针对升压站、集电线路等高风险区域,设置标准化安全警示标识上百处,所有基坑实施“开挖即防护”原则,采用可拆卸式钢制围栏实现100%硬隔离。因集电线路施工高空作业频繁,项目建立“三阶管控”模式:作业前24小时报送电子风险票证、12小时前完成安全交底、实施阶段全程配置安全人员监督。安全环保部组建“1+1”监护小组(1名项目部专职安全员带作业队专职安全人员),运用无人机巡航与人工巡察相结合,对70处高空作业点进行全时段动态巡查。特别推行“一岗双责机制”,要求生产技术人员同步履行安全督导职责,确保高空作业万无一失。

升压站土建施工过程中,混凝土因强劲的风力影响,形成发丝状裂缝。项目部当机立断,迅速开会讨论,组织人员加班凿除重浇。因地处极寒地区,冬季施工面临巨大挑战,项目部多次修改冬季施工方案,创新应用“电伴热+蓄热法”双重防护体系:在混凝土拌合阶段掺加防冻增强剂,浇筑后立即覆盖复合保温棉被,确保混凝土浇筑质量不受低温影响。

在铁塔吊装高峰期,3台吊车协同作业,创下单日吊装25座铁塔的纪录。2024年底,集电线路铁塔组立已完成378基,面对持续大风天气,项目部充分利用风速小于6级的窗口施工期,见缝插针,组织人员对每一座塔的螺丝禁锢程度进行排查,杜绝安全隐患,为后续带电调试筑牢安全屏障。

聚合力:雪原鏖战显担当

2025年2月复工前夕,布尔津工地笼罩在零下20摄氏度的极寒天气中,积雪深度达1.2米,将升压站预制盖板化作连绵雪丘,项目管理人员率先进场,组成“破冰突击队”,手持推雪铲,连续奋战6小时,对升压站盖板内外的积雪进行清扫,为施工队伍提供良好的生产条件,减轻队伍的施工压力。技术员小刘徒手清理盖板接缝积雪时,被冻得通红的双手与睫毛上的冰晶被镜头定格,同事们纷纷打趣到:“这双写方案的手,抡起铁锹照样虎虎生风。”

复工后,项目需大量人员进场进行施工,将冬季落下的施工时间进行抢工,而此时的气候仍未回暖,批量工人不愿进场,土建施工遭遇了用工荒。项目总工了解情况后,当机立断,紧急联动周边刚刚完工的高速路项目,对该项目还未退场人员进行协调利用。仅耗时3天便协助分包队伍凑足了20名有丰富经验的模版混凝土工人,并完成人员资质核验、入场教育及体检资料核查,这支“雪中送炭”的突击军,次日便迅速投入到紧张的施工中,他们的到来如同一股暖流,不仅解决了用工荒的燃眉之急,更为项目的高效推进注入了强大的动力。

并网前夜,项目部班子成员坚守现场与调试团队连续奋战,确保并网调试不出任何意外,项目总工程师手持红外热成像仪,沿着GIS设备舱一寸寸扫描,项目经理紧盯电子屏上跳动的参数,厂家人员紧握对讲机,反复确认调试状态,确保并网万无一失。

当东方泛起鱼肚白时,中控室电脑屏幕上的参数全部亮起绿灯,“从土建施工到设备调试,每一步都像在刀尖上跳舞。”项目负责人后志坤对着中控室跳动的电力字符感叹道,转身看向身旁的集电专员老曾,那个被戏称为“铁汉”的电气专家,正蜷在角落的凳子上打盹,怀里抱着的是对讲机与连接件。
