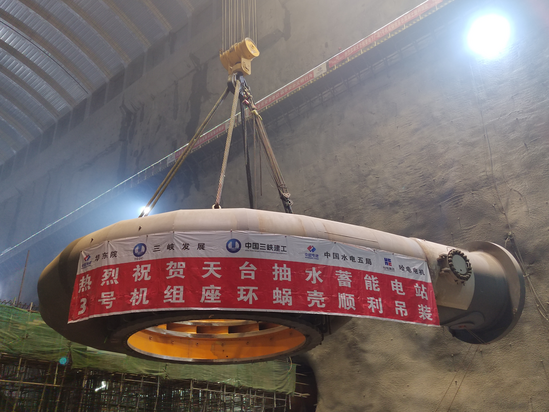

宁静之下,浙江天台抽水蓄能电站的库区却蕴含着另一种生机。微风拂过水面,漾起粼粼细波,而湖水深处始终沉静如镜,仿佛一位深思的智者,在默默蓄积着力量,等待着那个即将到来的澎湃时刻——首次投产发电,由中国水电五局承建的这座宏伟工程,终于将积蓄的能量化作了第一度清洁电力,在崇山峻岭间镌刻下新时代的“五局速度”。
精准施策,筑牢高效建设根基
云横长岭,月照库区。任何宏伟工程的屹立,无不始于建设者们对脚下大地的最深刻的理解与精心谋划。五局建设者面对天台项目地质条件复杂的“重峦叠嶂”,唯有精准研判与开创性的施策,方能打开局面,奠定顺畅高效的施工基础。天台项目的“精准”,不仅在于对地质的透彻洞察,更在于施工方法的突破性选择。
在TBM掘进过程中,天台项目创造性地采用了“无导洞始发”方案,以及偏载掘进引水下平洞排水廊道、中层、下层及汇水廊道。这一决策,有着“山随平野尽”般的智慧转折——通过运用特殊工装与先进的盾体辅推系统为设备提供反力,彻底省去了传统人工钻爆法开挖始发洞室的繁复环节。这不仅缩短了关键线路工期,更实现了排水廊道100%的TBM机械化施工,将效率与安全推向新的高度。
正如江河告别群山束缚方能奔流入海,这一精准施策,为后续工程的浩荡推进开辟了最坚实的“河床”。最终,在2024年1月20日,这条历时9个多月的“钢铁动脉”实现全线贯通,创造了同类地质条件下的掘进新纪录,成为“天台速度”最铿锵有力的注脚。
天下大事,必做于细。
尾水隧洞,宛若两条蛰伏于山腹的巨龙,是天台抽蓄工程尾水系统的血脉和命脉,亦是水电五局在此倾注匠心、决胜履约的关键一役。两条隧洞迤逦延伸——1号洞长1851米,2号洞长1870米,共同构成地下输水的恢宏廊道。
“万人操弓,共射一招,招无不中。”自洞室开挖伊始,项目建设者便以高度协同之姿,迎战作业面交织、围岩条件复杂、工期紧迫等多重挑战。他们秉持“一炮一设计”的精细爆破理念,为每一段岩体量身定制开挖方案,在确保安全与质量的前提下,于幽深地底展开了一场与时间竞速的攻坚……
为破局1号长隧洞的施工瓶颈,项目团队果断增设5、6、9号施工支洞,将长达千米的洞身化整为零,划分为8个作业段齐头并进。更将开挖断面由圆形优化为马蹄形,此举如“裁云剪水,应手成形”,一次开挖即告成型,大幅简化工序、减少干扰,为快速掘进开辟通途。自2023年4月14日第一声开山炮响,至同年12月28日全线开挖支护告竣,建设者们以仅8.5个月的惊人速度,在岩层深处镌刻下“五局效率”的深刻印记,较原定工期整整提前两月告捷。
这缩短的六十个日夜,是五局人“朝受命、夕饮冰”的担当,是“昼无为、夜难寐”的奋战,更是将艰难险阻化为坦途的硬核实力。当隧洞贯通的那一刻,仿佛听见了“青山凿不休,坐令鬼神愁”的现代回响,在时代画卷上书写的又一页传奇。
创新引领,科技赋能“天台速度”
山高路远,止不住行者征程;春秋几变,篆刻鲲鹏轨迹。

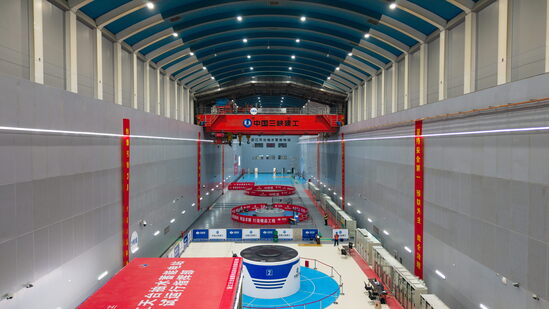

步入天台抽蓄电站地下厂房,纵横交错的巨大洞室在璀璨灯火中延伸,勾勒出一座恢宏而精密的“地下宫殿”,大国重器的磅礴气象与现代工业的极致匠心在此浑然一体。这奇迹的背后,是水电五局建设者以创新为笔,以汗水为墨,在时光与岩层间写下的壮丽篇章。

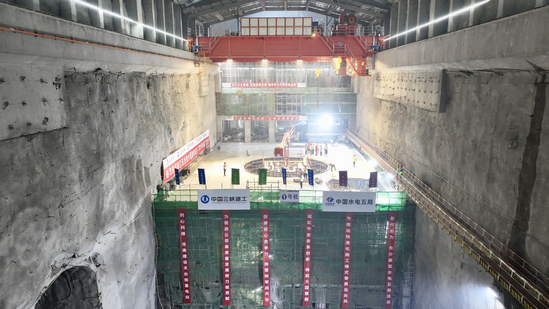

“明者因时而变,知者随事而制。”创新,是贯穿技术管理始终的灵魂。本工程核心——地下厂房,位于输水系统中部,最大埋深达670米,由主副厂房、主变洞、尾闸洞等构成庞大洞室群。自2022年6月1日正式开工以来,建设者们便踏上与时间赛跑的征程。2022年8月1日,电站顺利完成地下厂房第一层开挖,取得工程首个关键节点的胜利。这一层高达10.5米,采用“先中导洞开挖,后两侧扩挖,支护紧跟”的先进工法,项目部精准把握工序动态衔接,最终仅用4个月零5天便完成开挖,创造了同类工程的“天台速度”新纪录。
然而,挑战接踵而至。地下洞室结构复杂,传统爆破技术如预裂爆破、光面爆破等,长期受困于装药效率低、施工周期长的“陈年旧病”。“穷则变,变则通,通则久。”面对困境,项目技术团队展现出非凡的智慧与魄力。他们摒弃沿用多年的竹片固定方式,引用了可在工厂批量化生产的PVC分体式组装部件。此革新一举三得:摆脱对竹材的依赖、降低环境扰动、节约项目成本。部件上印制精准刻度,实现药卷的快速准确定位;通过限位卡扣与双面胶条,药卷得以瞬间固定。更巧妙的是,组装后的管片两侧形成微小缝隙,能有效释放爆破产生的高压气体,引导能量定向传递,极大提升了预裂效果,保护了围岩的完整性。
“积一勺以成江河,累微尘以崇峻极”,这些凝聚心血的细节优化,在实践中迸发出巨大能量。爆破作业效率显著提高,周期大幅缩短,且该技术具备极强的可复制性与推广价值。正是凭借这般精益求精的科技创新,地下厂房开挖支护工程于2023年12月25日全面告捷,历时仅20个月。
从第一声爆破的回响,到最后一方岩体的妥帖支护,水电五局建设者以“穿山透石不辞劳”的坚韧,化挑战为阶梯,将难题变通途。他们不仅铸就了一座点亮万家灯火的能源堡垒,更以创新的锐气与科技的伟力,诠释了新时代大国工匠“敢教日月换新天”的豪情与担当,在天台群山深处,奏响了一曲现代工业文明与顽强拼搏精神交汇的恢宏交响。
精益管控,铸就百年品质工程
凯歌而行,不以山海为远;乘势而上,不以日月为限。作为首个“十四五”期间开设的抽水蓄能项目,水电五局深谙此电站是关乎能源安全与民生福祉的百年基业,必须以如琢如磨的匠心,实施贯穿全生命周期的精益管控,方能铸就经得起时间考验的品质丰碑。
“千里之行,始于足下;百年之功,成于精微。”在浙江天台抽水蓄能电站的壮丽画卷中,下水库大坝以其坝高71米、顶长420米、总填筑量160万立方米的雄浑体量巍然矗立。它不仅是电站调节能量的“稳固根基”,更是五局人工程智慧与铁军速度的结晶。其建设历程,正是一部与时间竞速的史诗。从2023年9月2日大坝开挖启动,到12月15日开挖完成;自11月7日首仓排水槽填筑完,至2024年6月30日全坝填筑至顶;再从2024年11月11日面板浇筑拉开序幕,到2025年1月7日圆满完成。
“纤纤不绝林薄成,涓涓不止江河生”。最终,天台项目于2025年3月24日实现下水库蓄水。每一个节点,都如约而至,甚至超前达成,深刻诠释了“天台速度”的硬核内涵。
速度的背后,是精益管控与工艺创新的交响。面对紧张的工期与复杂条件,项目团队以“一日一安排,每仓都总结”的日清日毕精神,实现全过程精准掌控。在2024年5月22日提前完成的趾板混凝土浇筑中,面对39仓、总长514.9米的复杂结构,团队将这项总方量达2159立方米的混凝土工程精细划分为39仓,每仓12至13米,恰似为巨龙精心打造的39节“脊椎骨”。面对冬季严寒与高陡边坡的双重考验,建设者们展现出越是艰险越向前的攻坚精神。他们搭起保温棚如同为工程穿上“冬衣”,安装加热器确保混凝土“体温”达标;夜间覆盖双层棉被保温,白天掀被洒水养护——这般“夜间盖被日添衣”的悉心呵护,正是五局工匠精神的真实写照。除此之外,建设者在面板施工中创新采用“2+1”组合模体与跳仓浇铸工艺,极大提升效率;更引入32吨重型振动碾与智能碾压系统,实现压实精度厘米级控制,真正做到了“毫厘之间见匠心”。
“单丝不成线,独木不成林”,天台项目各职能部门紧密协作,形成了“众人拾柴火焰高”的攻坚合力。最终,这条蜿蜒五百余米的混凝土脊梁以其优异的质量赢得了各方赞誉,在青山之间谱写了一曲现代工程建设的匠心之歌。
巍巍天台山,见证了沧海桑田;滔滔始丰溪,吟唱着古今风流。如今,这座深藏于山腹的“绿色能量宝库”即将启航,它将以山之厚重、水之灵动,昼夜不息地调节着电网峰谷,守护着万家灯火。山河为卷,铁笔丹心,水电五局与天台抽水蓄能电站的故事,已然成为这首永不停歇的能源史诗中,最铿锵有力的章节之一。
