浙江青田抽水蓄能电站上水库退水洞顺利贯通

来源:一公司 作者:徐瑞 摄影: 徐瑞 时间:2026-01-09 字体:[ ]

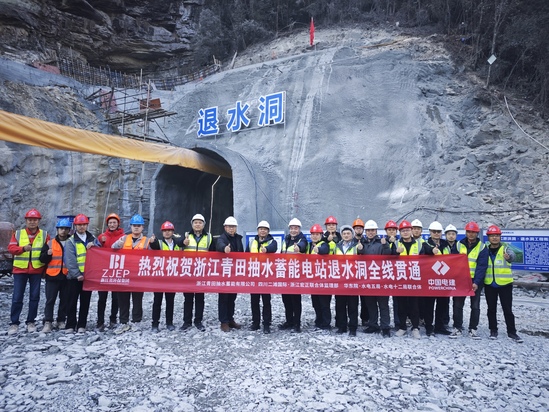

1月8日,随着最后一层岩体的成功爆破,由水电五局承建的浙江青田抽水蓄能电站上水库退水洞顺利实现全线贯通,标志着电站上水库导截流工作完成了关键一步。

退水洞全长378米,断面尺寸为宽5.1米、高6.9米,结构形式为城门洞型。自2025年11月5日首次爆破以来,面临工期紧、任务重、施工空间狭小等问题及多工序交叉作业等挑战,项目团队科学谋划、精心组织,通过科学谋划和动态调整施工方案,并根据围岩条件实时优化爆破参数,在确保开挖质量和施工安全的前提下,较计划节点工期提前完成贯通,获业主、监理等参建各方高度认可。

下一步,项目团队将做好混凝土转序工作,继续发扬攻坚克难、勇攀高峰的优良作风,再接再厉,乘势而上,为电站早日建成投产、服务国家“双碳”战略作出更大贡献!


【打印】 【关闭】
