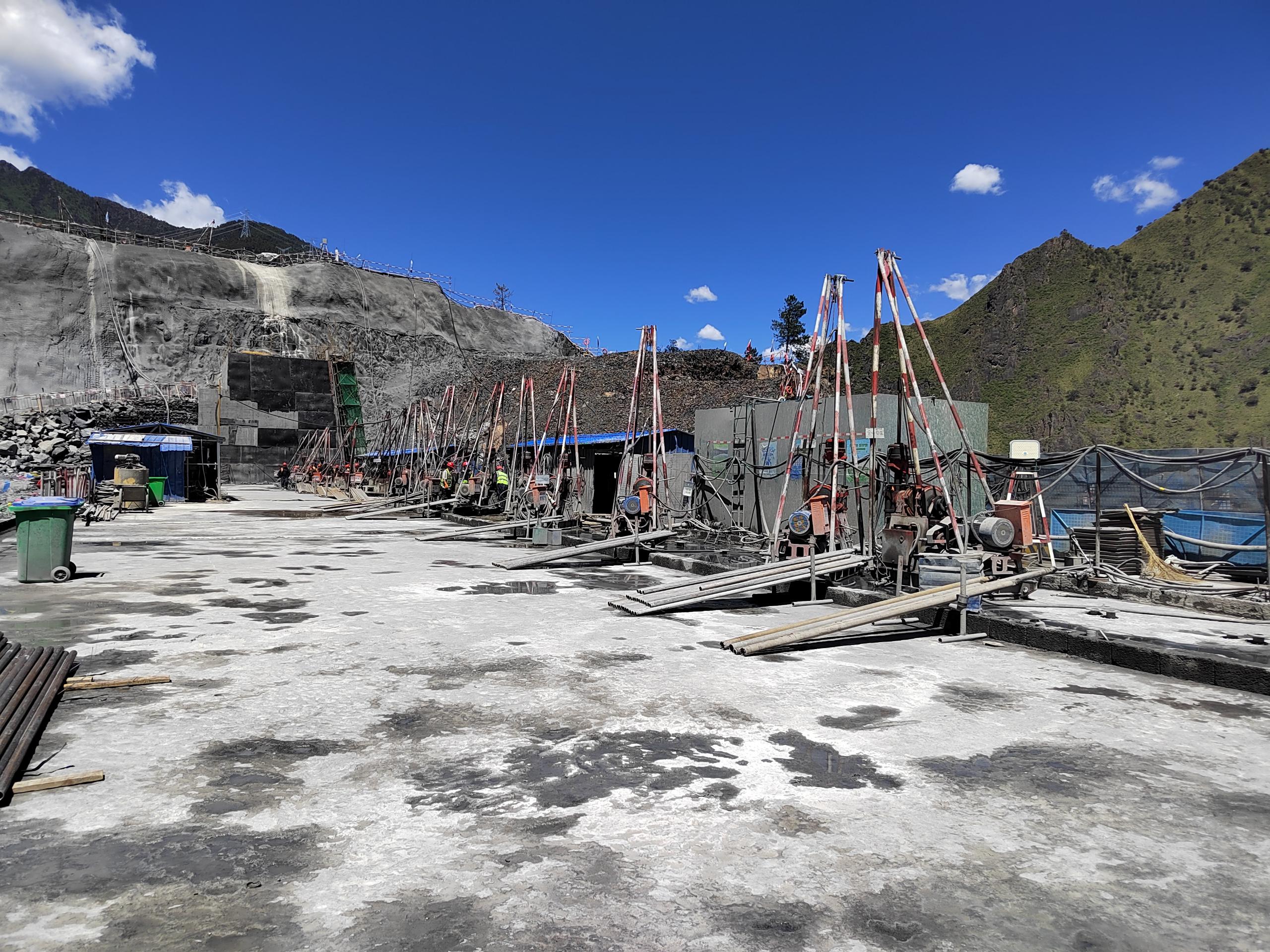

6月9日,由中国水电五局四公司承建的雅砻江两河口混合式抽水蓄能电站上库进出水口帷幕灌浆顺利完成工作面移交,为项目后续岩坎围堰浇筑、进出水口开挖的顺利开展创造了条件。
施工期间,项目部面对复杂地质条件较多,比如:岩层裂隙发育导致串浆、冒浆、漏浆现象等,部分孔段更是出现了回浆变浓、抱钻等极端工况,单日最高处理异常孔段达9段。面对诸多难题,项目团队积极建立“技术攻坚-过程管控-效果验证”三级响应机制。一方面组织技术团队开展专项技术交底,针对漏浆问题创新采用“限流降压+浓浆封孔+水压塞绕过渗漏点”灌浆工艺,另一方面建立特殊情况处理台账,对每处孔段的岩性数据、浆液配比、处理方法进行数字化记录,在灌浆高峰期,项目团队实施“24小时技术值班”制度,党员先锋队带头驻守现场连续攻关。最终上库进/出水口帷幕灌浆工作面移交节点提前4天完成。
该项目位于雅砻江干流与支流鲜水河的汇合口下游约2千米河段,下距雅江县城约25千米,雅江县城有318国道通过,从坝址经雅江县沿318国道至成都的公路里程为536千米。上水库两河口水库正常蓄水位2865米,下水库牙根一级水库正常蓄水位2605米,蓄能发电有效库容1260万立方米。
