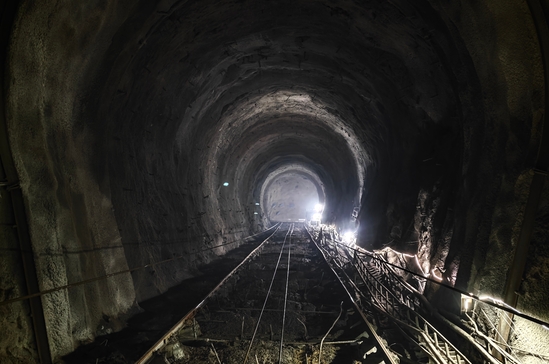

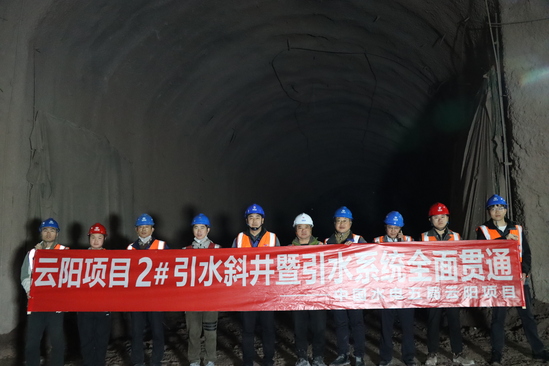

11月18日,由公司承建的云阳建全抽水蓄能电站2号引水系统斜井开挖顺利贯通,标志着电站引水系统开挖已全线收官,为后续充水目标的实现奠定了基础。
引水系统采用一洞两机布置,立面采用“两平洞+一级斜井”布置,两洞中距33.4米,设置上游调压室。1号、2号引水系统总长4232.5米(不含竖井),主要由上平段、斜井段、下平段及支洞组成,斜井倾角55度。
自引水系统开挖启动以来,云阳项目秉承“超前防控、动态调整”原则,运用超前地质探测技术和分级支护体系,结合中等断面隧洞机械钻孔爆破设计优化课题,定制“一隧一策”的施工方案。施工过程中,面对斜井处于砂、砾、泥岩水平互层的不良地质环境中,施工难度大、安全风险高、技术要求复杂等特征,项目聚焦不良地质350m级超长引水斜井安全快速施工技术展开课题研究,通过改进载人提升系统和施工作业平台,实现了机械扒渣,不断提高施工效率;采用PD38轨道布设,实现了土建和金结安装阶段共轨共用,极大降低了传统工序间轨道更换的安全风险,从工艺源头保障了开挖作业的安全性。
后续,云阳项目将乘势而上,安全快速做好相关转序工作,为全面完成全年目标任务发起冲刺。
