3月1日,由公司承建的卡拉水电站压力管道首仓混凝土顺利浇筑,标志着项目引水隧洞施工正式由开挖支护转入混凝土衬砌阶段。

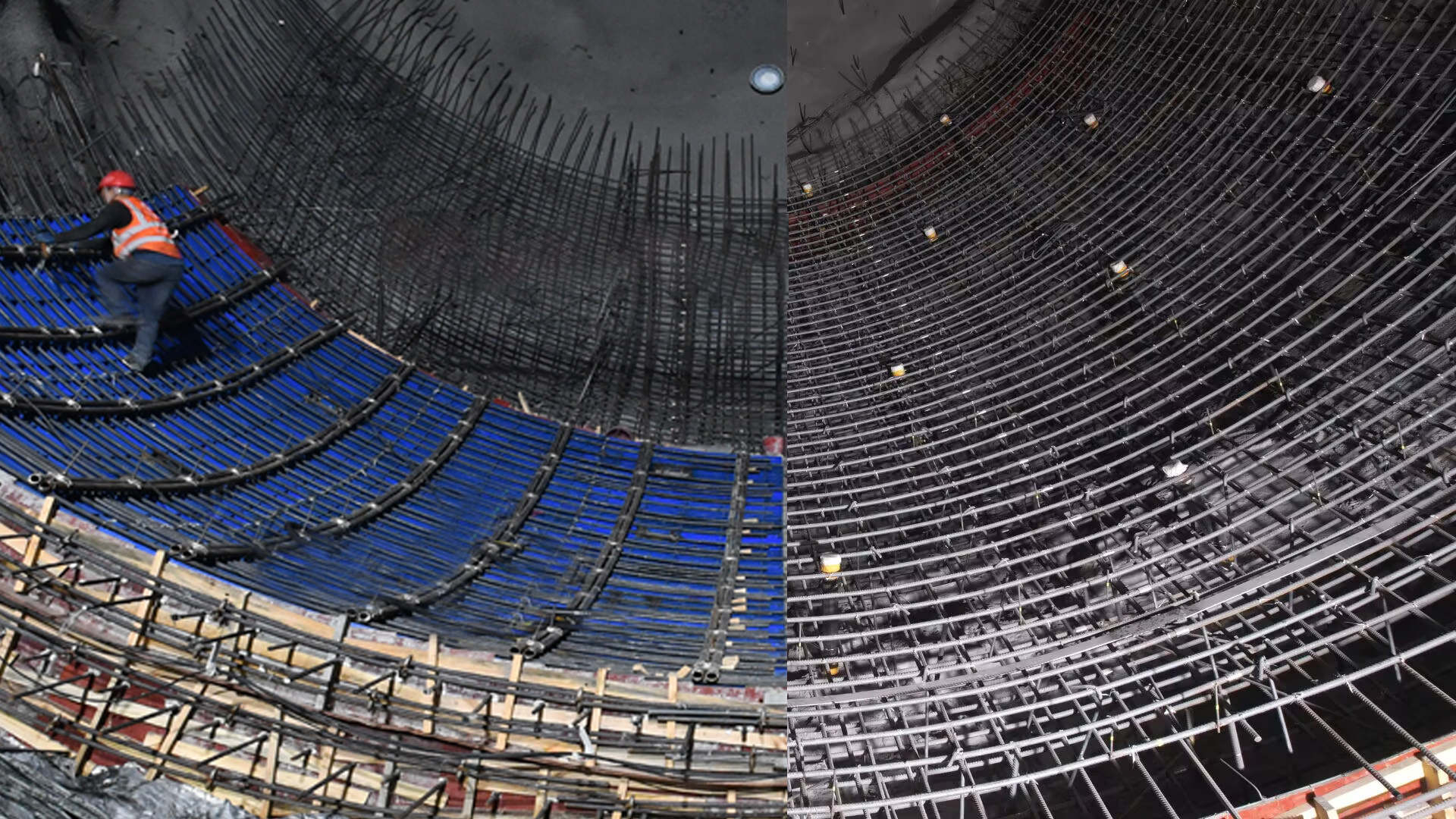

卡拉水电站共设四条压力管道,采用竖井布置,单机单管供水,由上平段、上弯段、竖井段、下弯段及下平段组成,总长1410.321米。此次首仓混凝土浇筑部位于压力管道下弯段,施工前,项目团队多次研究调整施工方案,最终采用翻模施工工艺,边进料、边振捣,确保混凝土外观平整密实,同时,为提高模版周转率并降低维护成本,决定采用标准化钢模组件进行施工,在保证成品质量的同时提高经济效益。施工过程中,面对施工条件差、地质条件复杂等难题,技术管理人员对施工班组进行系统性交底,通过严格钢筋间距、锚固长度、振捣频次等要求,确保混凝土密实度达标;安全管理人员严格执行“一机一闸一漏保”,高处作业严守全员系挂安全带,落实“双监护”制,守护施工安全;质量管理人员实时监测入模温度、坍落度及振捣效果,并采用“影像记录+三维激光扫描”复核模板平整度,确保首仓“内实外美”。
压力管道作为电站发电系统的“主动脉”,此次首仓浇筑成功,不仅验证了复杂地质条件下混凝土衬砌工艺的可靠性,更为后续压力管道施工提供了标准化范例。后续,卡拉项目建设者将以首仓为标杆,严格落实管理局提出的“三个坚持”(坚持高标准、坚持严管控、坚持抢进度),统筹推进“安全、质量、进度”协同管理,全力以赴为电站按期投产保驾护航。
