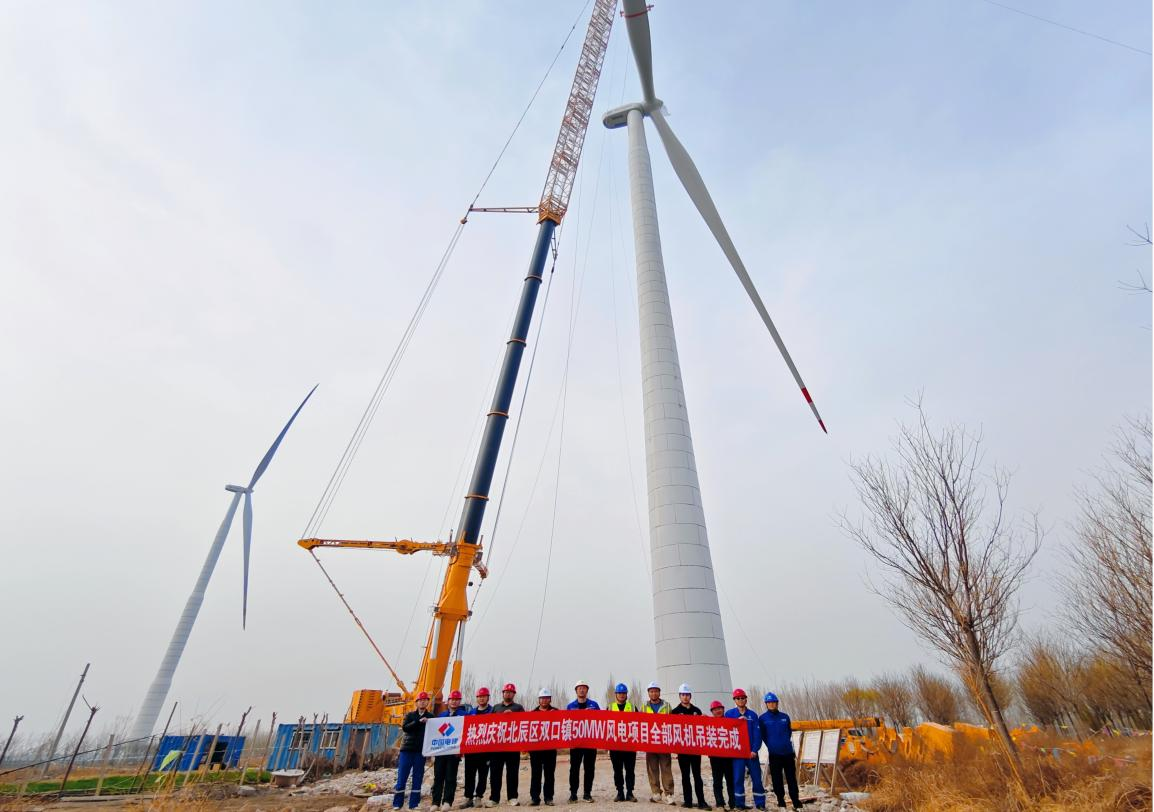

北辰区双口镇50兆瓦风电项目风机全部吊装完成

来源:科研设计咨询公司 作者:赵树立 时间:2025-03-27 字体:[ ]

3月26日,北辰区双口镇50兆瓦风电项目1号风机第三只叶片与轮毂精准对接,标志着该项目9台风机全部完成吊装,为后续全容量并网发电奠定了坚实基础。四川能达工程咨询有限公司担任该项目的监理任务。

北辰区双口镇50兆瓦风电项目于2024年11月15日开始吊装,自吊装以来,能达咨询公司监理部与参建各方克服了大风天气多、阻工频繁、风机塔筒等大件运输困难等各项问题。吊装期间,监理部积极组织各参建单位按照并网节点要求细化各项工作任务,制定出科学合理、切实可行的进度计划,明确每个环节、每项任务的责任人。监理人员每日对施工进度进行动态跟踪,密切关注现场状况。遇到场内大件运输难题,即刻积极协调各方资源,优化运输路线,调配各类专业机械,全力保障设备及时、安全抵达安装位置。在关键施工节点,监理人员主动加班加点开展验收工作,以严谨态度严格把控工程质量,不放过任何细微之处。在大家的共同努力下,北辰区双口镇50兆瓦风电项目风机全部吊装完成。

北辰区双口镇50兆瓦风电项目位于天津市北辰区,属平原风电场。项目核准装机容量50兆瓦,设计年平均发电量为1.616亿千瓦时。实际安装9台风力发电机组,单机容量为5.5兆瓦(8台)、6兆瓦(1台),新建一座110千伏升压站。项目建成后,将有效减少温室气体排放,降低大气污染,助力环境保护,同时促进地方经济发展。
