山西西龙池抽水蓄能电站3号机组B修圆满收官

来源:机电制造安装公司 作者:袁诗平 摄影: 袁诗平 时间:2025-11-12 字体:[ ]

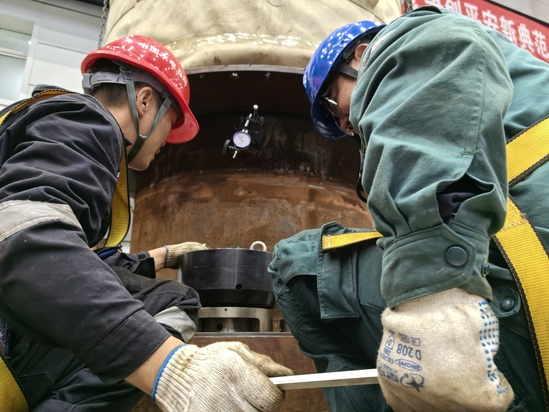

11月11日,由制安公司电站检修运维公司承修的山西西龙池抽水蓄能电站3号机组B级检修圆满完成。

此次西龙池电站B级检修工程涵盖范围广、技术含量高,全面覆盖发电机、水轮机、技术供水系统、调速系统等核心设备及系统的检修任务。其中,包含标准检修项目359项、非标准检修项目14项、技术监督项目34项及静态试验项目19项,各类任务相互交织、环环相扣,对检修工作的系统性、精准性提出了极高要求。本次检修施工工期为2025年9月6日至2025年11月19日,共计75天。自机组检修工作启动以来,项目部秉持“提前谋划、精细部署、高效推进”的工作理念,超前开展各项筹备工作。在设备物资保障方面,精准梳理检修所需各类器材、备件,建立全流程溯源管理机制,确保物资供应及时到位、质量可靠;在人员配置上,精选经验丰富、技术精湛的检修骨干组建专项团队,提前开展安全技术交底和业务培训,提升团队整体作业能力;在进度管控上,科学编制详细的施工进度计划,明确各阶段任务节点、责任分工和时间要求,确保检修工作有序推进。

面对繁杂的检修任务和严苛的技术标准,项目部始终坚守“安全第一,质量至上,进度可控”的核心原则。要求全体检修人员严格遵照施工组织设计、检修方案及安全管理规范开展作业,细化安全风险辨识与防控措施,强化现场安全监督检查,坚决杜绝各类安全隐患;建立全流程质量管控体系,从设备拆解、检修、组装到试验验收,每一道工序均执行严格的质量检验标准,确保检修质量符合规范要求;通过动态优化施工方案、合理调配资源、攻克技术难点等方式,全力保障检修进度按计划推进。

本次3号机组B修任务提前8天圆满完成,项目部将以此次检修为新起点,持续严格管控施工质量,为项目建设履约创造优质条件,为电站稳定运行和电力供应提供坚实保障。
