国网新源浙江衢江抽蓄电站2号引水上斜井滑模顺利完成

来源:一公司 作者:廖继连 摄影: 廖继连 时间:2025-10-11 字体:[ ]

日前,由水电五局承建的国网新源浙江衢江抽水蓄能电站2号引水上斜井钢筋混凝土衬砌滑模施工完成,不仅为电站引水系统搭建起“坚固骨架”,也为后续引水系统灌浆施工、充排水试验筑牢了根基,标志着整个电站建设向通水发电目标迈出了坚实一步。

引水系统施工是整个电站输水系统的关键环节,是保障通水和发电的重点控制部位。其中,引水斜井施工难度大、技术要求高、允许偏差小,且安全风险多,属于超危大工程管控项目。2号引水上斜井位于电站上平洞与中平洞之间,全长约222米(含上下弯段),以55度倾角在地下延伸。开挖断面采用平底马蹄形设计,底宽6米、高8.4米。待衬砌施工全部完成后,将形成直径7.2米的圆形通道,混凝土衬砌总方量超过5000立方米。

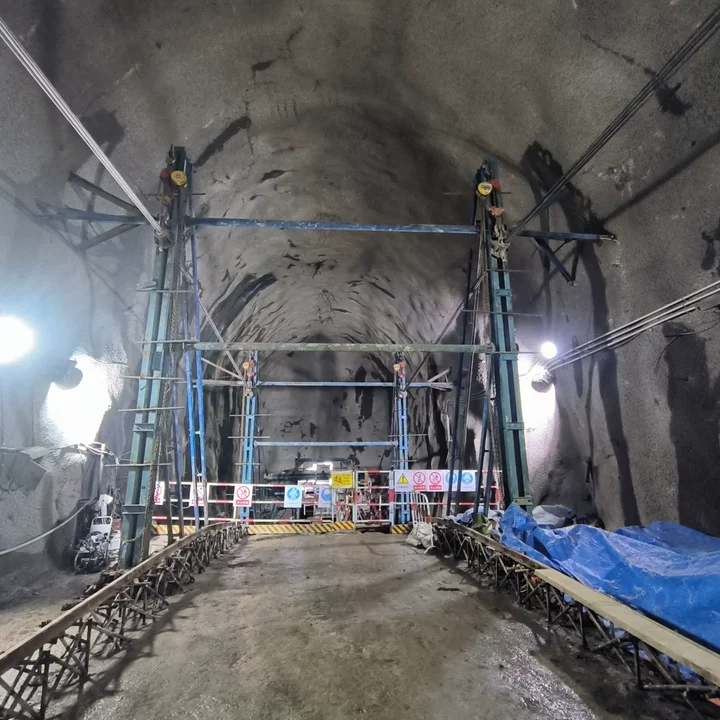

为确保2号引水上斜井钢筋混凝土衬砌施工按时完成,项目部秉持“技术先行,系统策划”的原则组织施工。施工前,项目部充分梳理并借鉴了各洞室衬砌经验。施工过程中,采用LSD(连接拉伸式液压千斤顶)滑模系统衬砌工艺。面对弯段向直线段平滑过渡的难题,项目部积极创新,通过优化设计,将LSD滑模系统的支撑框架作为新的支撑结构,并利用现有滑模体系为骨架进行现场改装,用于斜井弯段的混凝土衬砌作业,大大缩短了引水斜井上下弯段的衬砌施工时间。

下一步,项目部将继续强化过程管控,确保后续各项施工任务高效推进,全力冲刺通水发电目标。
