叶巴滩水电站地下厂房上弯段首节压力钢管下滑安装成功

来源:机电制造安装公司 作者:孙学良 摄影: 孙学良 时间:2025-03-05 字体:[ ]

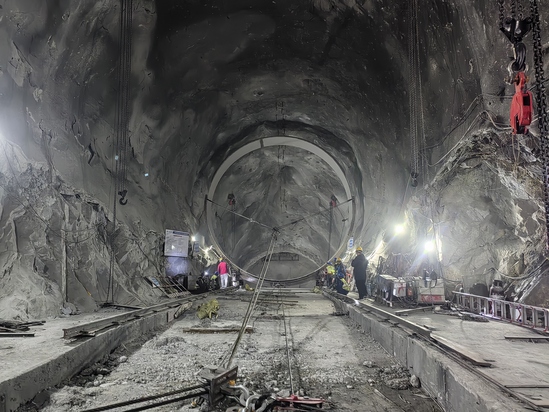

2月28日,由中电建五局(广元)建造有限公司承建的叶巴滩水电站地下厂房上弯段首节压力钢管下滑安装成功。

叶巴滩水电站设有四条大型机组压力管道,呈平行布置。其中1号、3号、4号上弯布置压力钢管。这三条上弯段的压力钢管中心线位于半径35000毫米的圆弧上,形成87.1376度的夹角,对应弧长为53229毫米。每条压力管道由27节钢管组成,单节钢管的最大重量为16.5吨,总重量达到443.1吨。

1号、3号、4号上弯压力钢管所在区域的围岩主要分类为Ⅳ级,局部区域甚至达到Ⅴ级,整体稳定性较差。隧洞开挖极其不规则,且存在多处断层破碎带及影响带,使得在隧洞顶部设置天锚无法满足单节溜放的受力需求。面对以上挑战,广元公司预先对上弯压力钢管安装施工进行了周密的规划和精心的组织,对安装方案进行了多次讨论、建模模拟论证,并获得了业主、监理的认可以及公司方面的审批。在上弯压力钢管溜放前,广元公司组织监理和业主对卷扬机、地锚等关键部位进行了专项验收,并对所有参与施工的人员进行了详尽的安全技术交底。

上弯压力钢管溜放主牵引设备采用的是双卷筒卷扬机,配备有盘式制动器及齿轮锁定,确保了卓越的安全性能,对安全施工提供了坚实的保障。在安装过程中,各岗位分工明确,责任落实到个人,从而确保了首节压力钢管的顺利溜放和准确就位。

在后续施工中,广元公司将秉承水电五局“自强不息、勇于超越”的精神,安全高效的完成叶巴滩项目履约工作,为叶巴滩水电站2025年底首批发电机组投产目标的实现奠定坚实基础。
