2025年6月6日,随着最后一方混凝土浇筑完成,环北广西D2标项目TBM组装洞室二衬混凝土及桥机轨道梁施工圆满收官,标志着项目关键节点取得突破,为后续TBM设备进场组装及始发掘进提供了坚实基础。

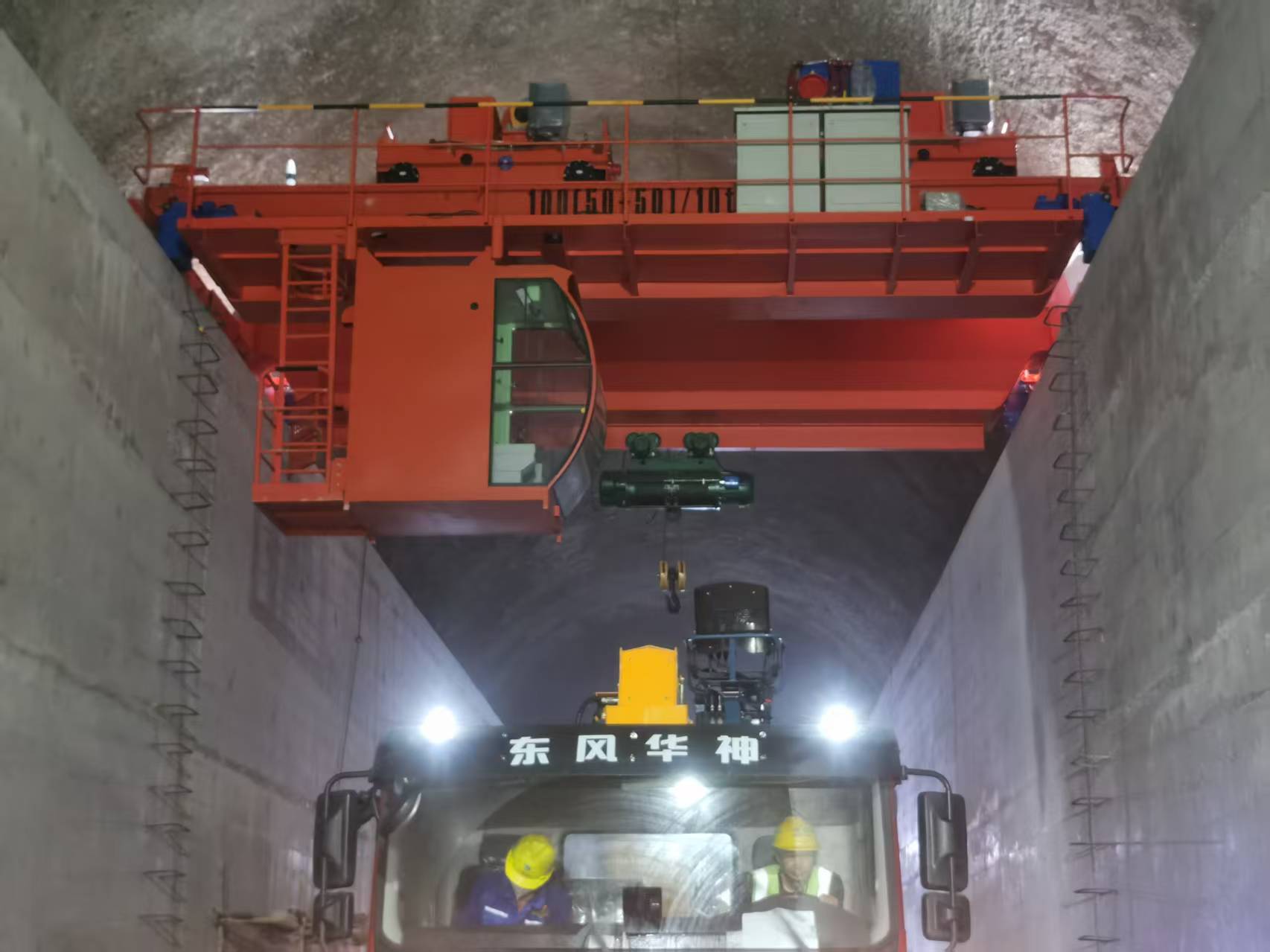

TBM组装洞室是项目核心设施,其轨道梁需承载TBM主机、刀盘等大型部件吊装,承受设备最大荷载,施工精度要求极高。项目部采用高强度混凝土配合比,将钢筋绑扎、模板安装及预埋件定位误差控制在±2毫米以内;针对大体积混凝土易开裂问题,优化分层浇筑工艺并全程温控养护,保障结构耐久性。
施工期间,项目团队直面工期紧、交叉作业多等多重挑战,统筹协调多专业班组高效协作,通过科学调度资源与优化工序衔接,全力推进轨道梁施工。原计划2025年6月22日完成的浇筑任务,最终于2025年6月6日提前17天顺利收官。
此次施工不仅展现了团队在高精度施工、复杂工艺管控中的技术实力,更通过工期的大幅提前,凸显其高效的现场管理效能与攻坚能力,为后续TBM设备组装及掘进等复杂工序积累了宝贵经验,也为项目整体推进奠定了坚实基础。
