昌波水电站生态厂房基础处理正式开工

来源:三公司 作者:王志 摄影: 王志 时间:2025-03-08 字体:[ ]

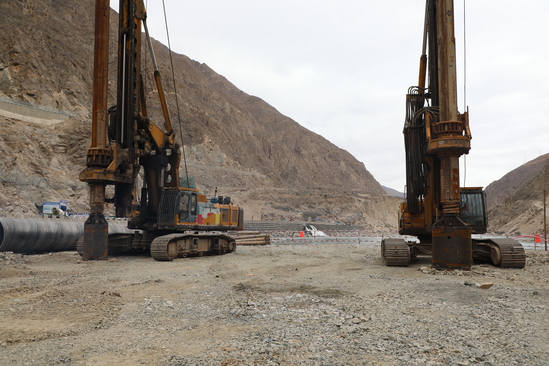

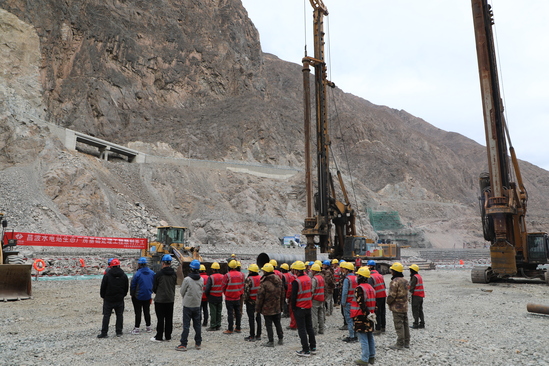

3月3日,金沙江上游昌波水电站施工现场振冲碎石桩及灌注桩开始轰鸣,标志着昌波水电站生态厂房基础处理正式开工。

昌波水电站位于四川省与西藏自治区交界的金沙江上,工程区域河段左岸为四川省的巴塘县,右岸为西藏自治区芒康县,为金沙江上游干流梯级规划“一库十三级”中的第11个梯级电站。电站以发电为主,为二等大(2)型工程,采用混合式开发。正常蓄水位2387米,相应库容0.167亿立方米,调节库容0.081亿立方米,电站装机容量826兆瓦(其中引水式电站装机740兆瓦,河床式电站装机86兆瓦),年发电量(联合运行)43.55亿千瓦时(其中引水式电站装机40.03亿千瓦时,河床式电站3.52亿千瓦时)。

本次主要施工内容为河床式厂房施工平台填筑、生态厂房基础灌注桩、生态流量闸和1号泄洪闸振冲碎石桩以及一部分灌注桩、上游铺盖区域的一部分振冲碎石桩等施工。振冲碎石桩桩长23米、桩径均为1.1米,设置间排距1.9×1.9米;生态厂房范围内钻孔灌注桩间排距4×3.9米,桩径1.4米,入岩2米,生态流量闸和1号泄洪闸部分灌注桩间排距为4×3.8米,桩径1.4米,桩长32米。据总体施工组织,在振冲碎石桩施工完成后,灌注桩施工按照先厂房主机间区域再泄洪闸的顺序。各区域内安排从上游至下游施工,单排内“跳桩”施工,双排则按照“Z字型”施工。

针对施工地质条件复杂、引孔施工工艺技术难度高和砂卵砾石层振冲施工存在塌孔、易卡抱振冲器等难题,项目部多措并举做足技术功课。一是采用大直径空气潜孔锤钻孔技术以应对表层砂卵砾石存在较多孤石或漂石分布且可能集中等问题;二是控制振冲施工的施工速度,采取慢振冲成孔,让卵砾石的孔壁密实后形成一定的孔洞后继续向下成孔,确保不大面积塌陷;三是采用多条特制的锁链连接装置连接振冲器与电机,确保遇到卡孔时振头不掉落。
