创国内施工纪录!浙江永嘉抽蓄电站地下厂房开挖支护提前2个月完成

来源:一公司 作者:王婧 摄影: 王婧 时间:2025-05-21 字体:[ ]

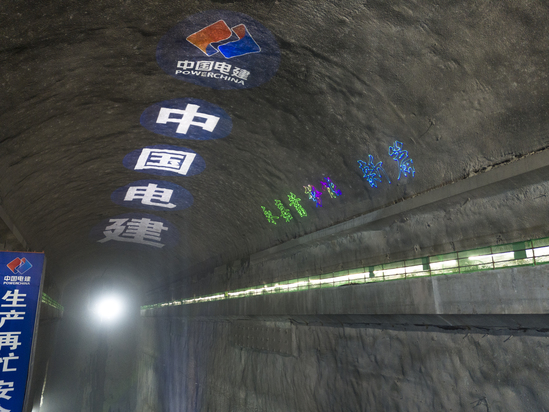

5月18日,由水电五局承建的浙江永嘉抽水蓄能电站地下厂房开挖支护完成,历经19个月的奋勇攻坚,永嘉项目比原计划工期提前2个月完成施工任务,创下国内同类型厂房开挖支护施工的最快纪录,为主副厂房顺利向混凝土浇筑与机电安装阶段转序奠定了坚实基础。

地下厂房是整个电站的核心部位,位于输水系统的中段,开挖尺寸长为178米,宽为24.5米,高为55.5米,分七层施工,面临跨度大、边墙高、施工环境复杂等艰巨挑战。

自2023年10月18日地下厂房施工以来,永嘉项目充分发挥专业优势,科学组织,合理统筹资源配置,动态优化施工组织设计。过程中采用“从上到下分层开挖、逐层支护,顶拱光面爆破、边墙预裂爆破”的施工工艺,多措并举保障施工安全与质量。为保障地下厂房空气环境,永嘉项目运用地下智能通风系统,实时监测调节地下厂房空气质量,有力地保证了施工人员的身体健康和工作效率。为加快施工进度,永嘉项目合理规划施工通道,使各层开挖支护有条不紊进行,同时实行“机械化施工为主、人工为辅”的举措,充分发挥机械化设备的优势,采用潜孔钻进行钻孔爆破、双臂钻锚杆施工、湿喷台车喷砼支护等机械化施工,有效提升现场施工效率。

随着主副厂房向混凝土浇筑与机电安装阶段转序,永嘉抽水蓄能电站建设将进入新的攻坚阶段。下一步,永嘉项目将继续保持高昂的斗志,全力以赴推进后续工程建设,向2027年首台机组发电目标全力冲刺。
