安谷水电站2号机组A级检修圆满完成

来源:机电制造安装公司 作者:陈柱江 摄影: 陈柱江 时间:2025-06-13 字体:[ ]

6月13日,随着安谷水电站2号机组顺利并网投用,机组各部位运转正常,各项数据优良,标志着由制安公司电站检修运维公司承修的安谷水电站2号机组A级检修任务圆满完成。

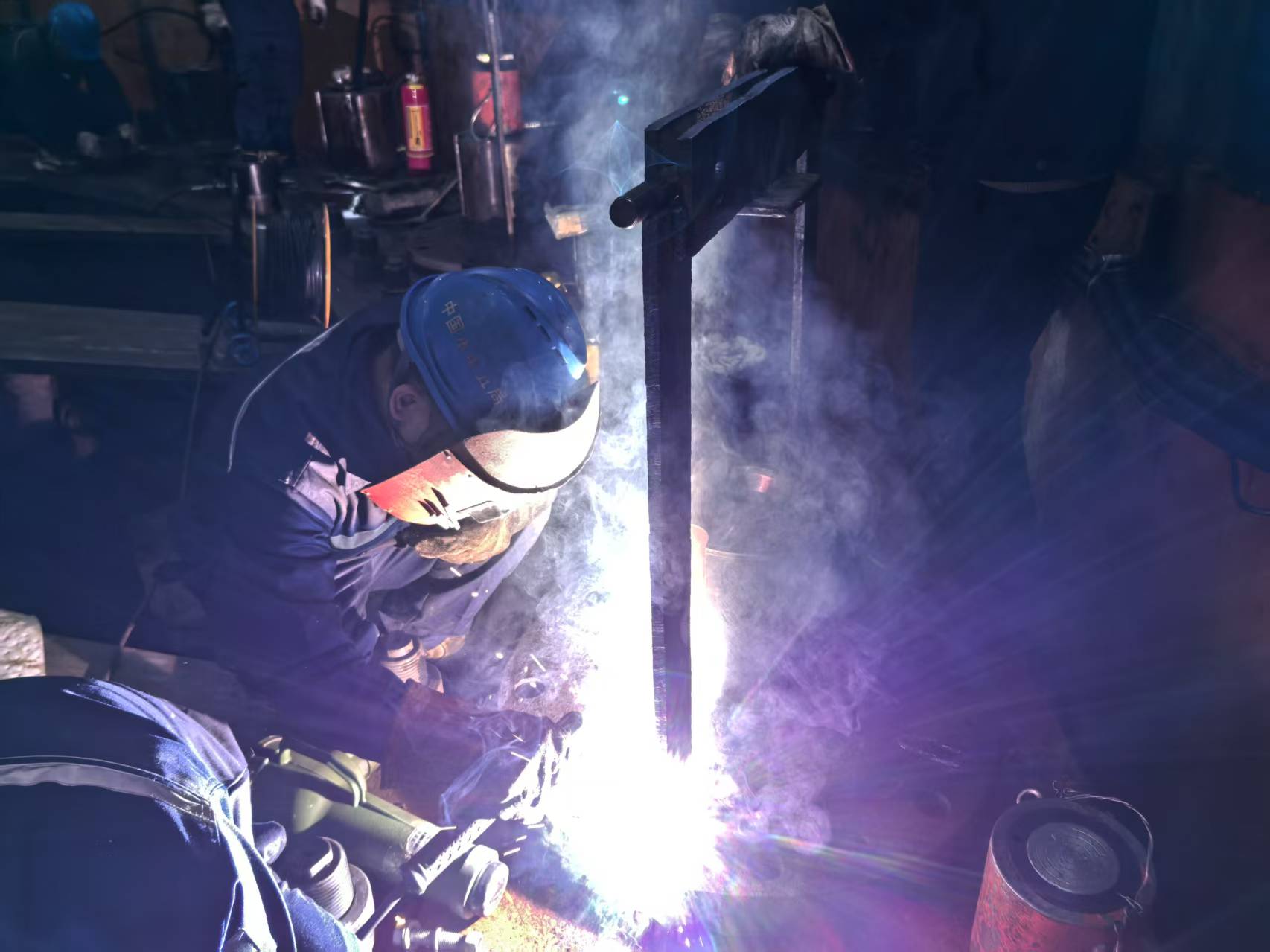

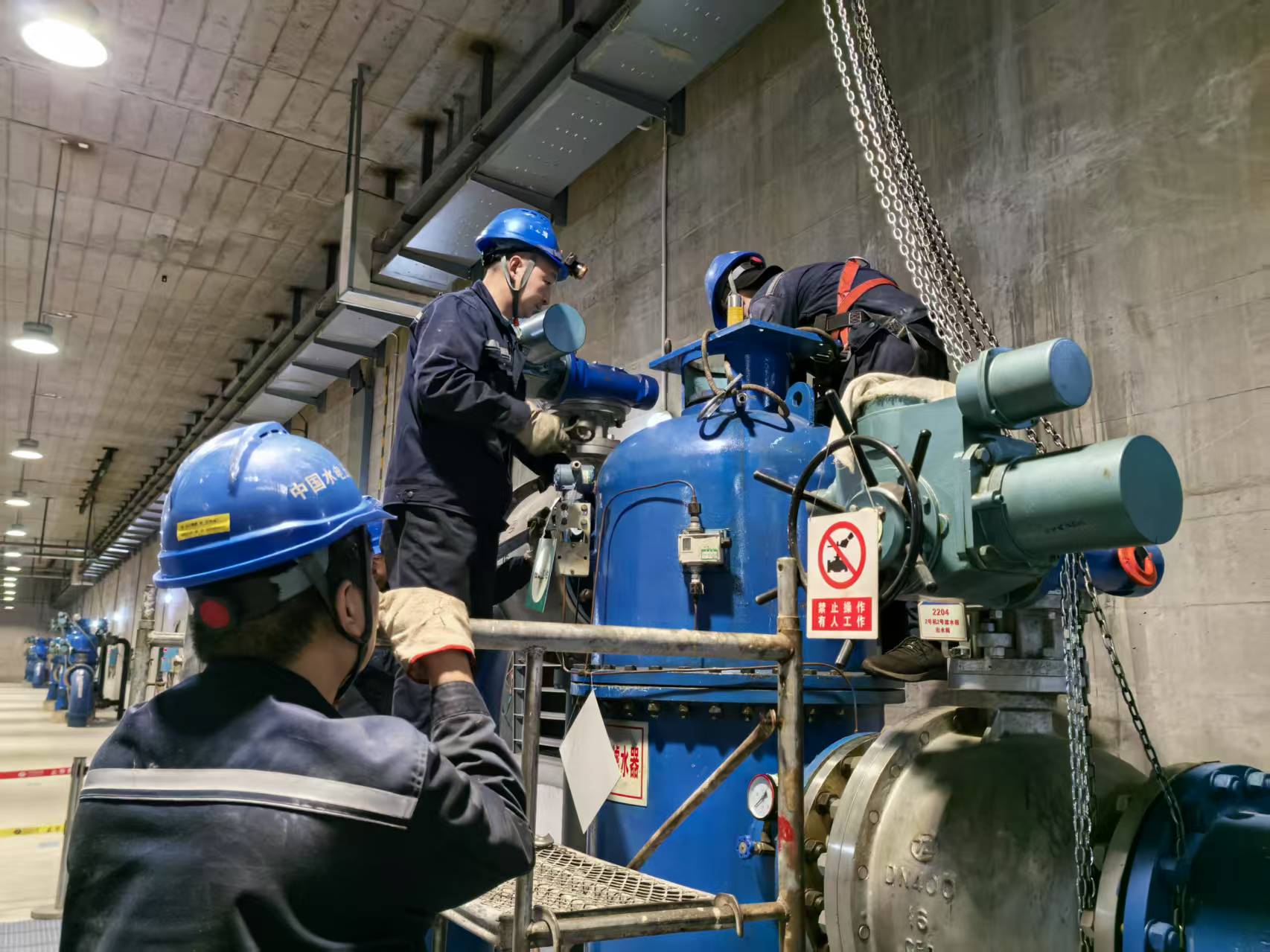

安谷水电站4号机组A修项目于1月11日开工,主要工作包括水轮发电机组、辅助、电气等系统设备常规项目和转子圆度处理、转轮铜套更换等特殊项目检修,计划工期128天,检修过程中因新增转轮转臂裂纹处理,直接影响项目直线工期40余天。由于本次A级检修工作为安谷水电站机组发电以来第一次A修,机组转机已达10年之久,同时为轴流转浆式机组,装机容量大,检修难度高,无任何参考经验可取。为避免安谷水电站汛期弃水造成巨大的发电损失,项目部通过强化管理、增加资源投入、多班多面作业、优化工序工艺等多项措施,确保责任落实到人、工作落实到位。项目部根据机组分解、检修、回装、调试等不同阶段,优化工期进度和人员安排,严把质量关,严控每一个验收点,高标准、高质量、高效率地实现了安全检修、质量优秀的目标。

此次安谷水电站2号机组A修的顺利完成将进一步提升机组性能和运行效率,最大限度消除机组运行中的安全隐患,同时也为其余3台机组A修奠定了基础,提供了参考样本。
