2025年6月7日至17日,巴拉水电站首批2台机组顺利启动并正式进入有水调试阶段,标志着安装调试工作进入最后冲刺阶段,向着投产发电目标迈出坚实一步。

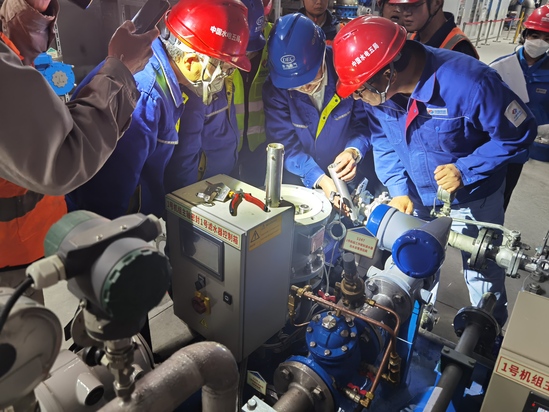

有水调试是机组并网发电前的“大考”,通过水流推动机组运转,全面检查机组及相关埋件涉水部位运行状况,精准测试机组运转时各部位震动、温度等核心指标,同步检验水压仪表、传感器等设备工作性能,为安全并网发电筑牢基础。

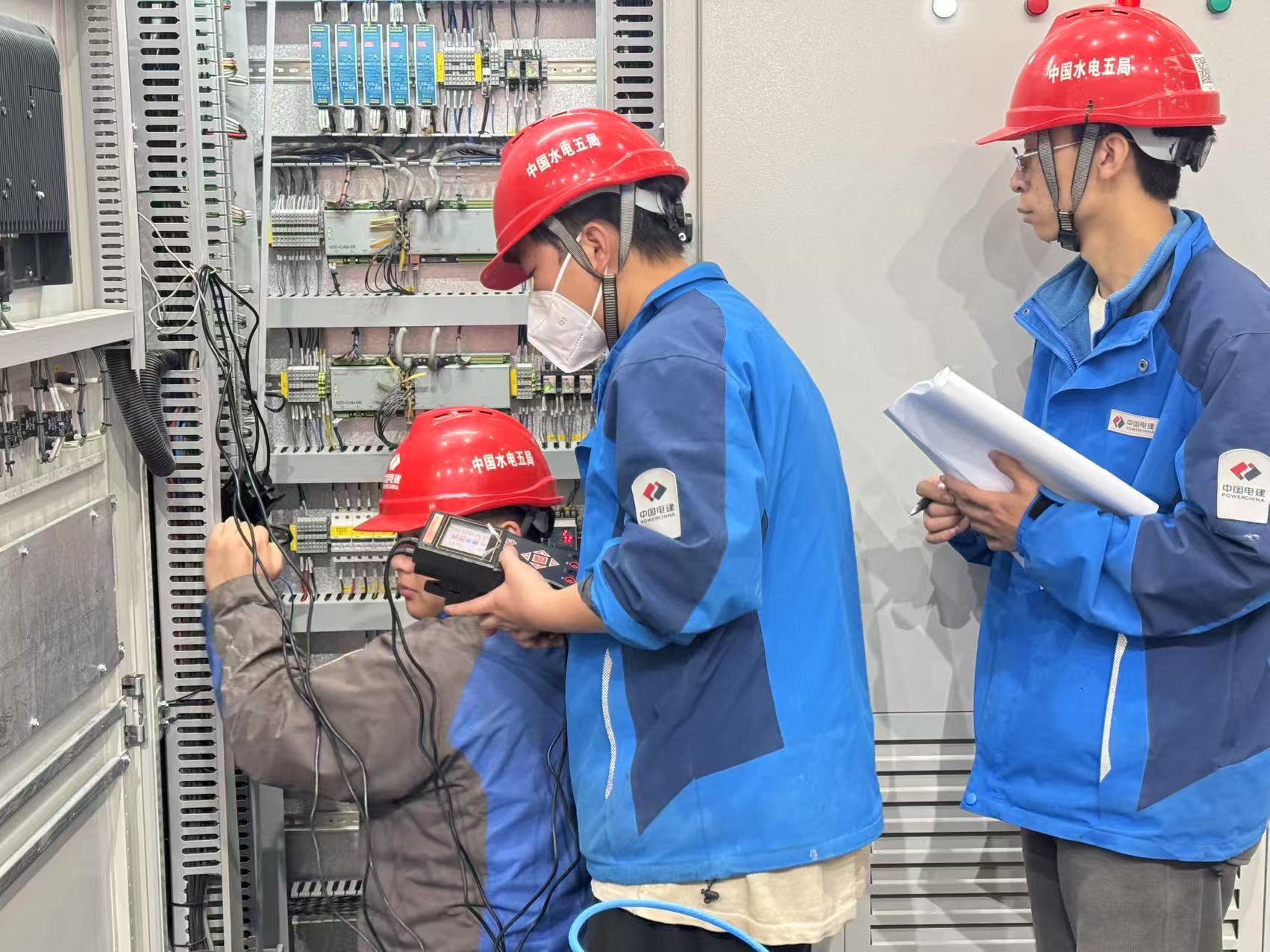

为确保调试工作高效推进,项目试验检测团队早谋划、精部署。团队依据调试环节与专业技能科学分工,明确各岗位职责;建立每周五例会制度,及时复盘进度,梳理设计漏洞等问题,集中力量攻坚克难,并对关键节点开展多轮次检查,全力保障项目按期推进。调试全程严格遵循预定方案与规范标准,机组依次完成首次启动、空载运行、过速试验、升流升压等核心测试项目。
当前监测数据显示,两台机组运行稳定,振动、摆度、温度、油压等核心参数均优于设计标准,各系统运行状态良好,顺利达成预期目标。待电网条件就绪,首批机组将开展系统倒送电及并网调试,并网前还将进行72小时试运行。按计划,巴拉水电站首批机组将于2025年6月30日前完成所有试验正式投产发电。
巴拉水电站坐落于四川省马尔康市日部乡,总装机容量达746兆瓦,规划建设3台240兆瓦机组、1台26兆瓦生态机组及3台240兆瓦水轮机,投产后将为区域能源供应与绿色发展注入强劲动力。
