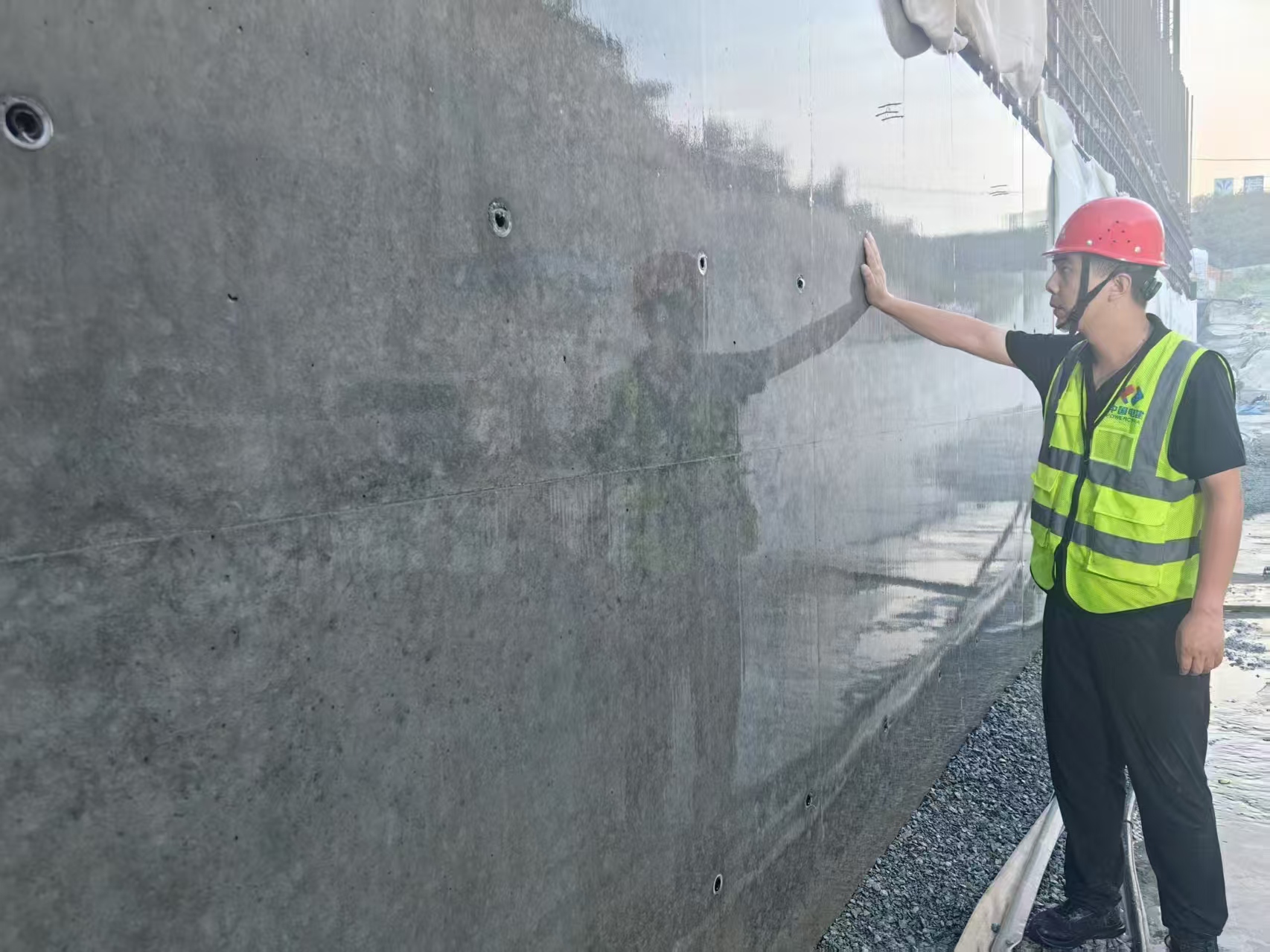

7月3日,由水电五局承建的引江补汉出口段工程排水泵站首仓清水混凝土顺利开仓浇筑并圆满完成,标志着该工程在核心工艺质量管控上取得重要突破,为后续大规模清水混凝土施工奠定了坚实基础。

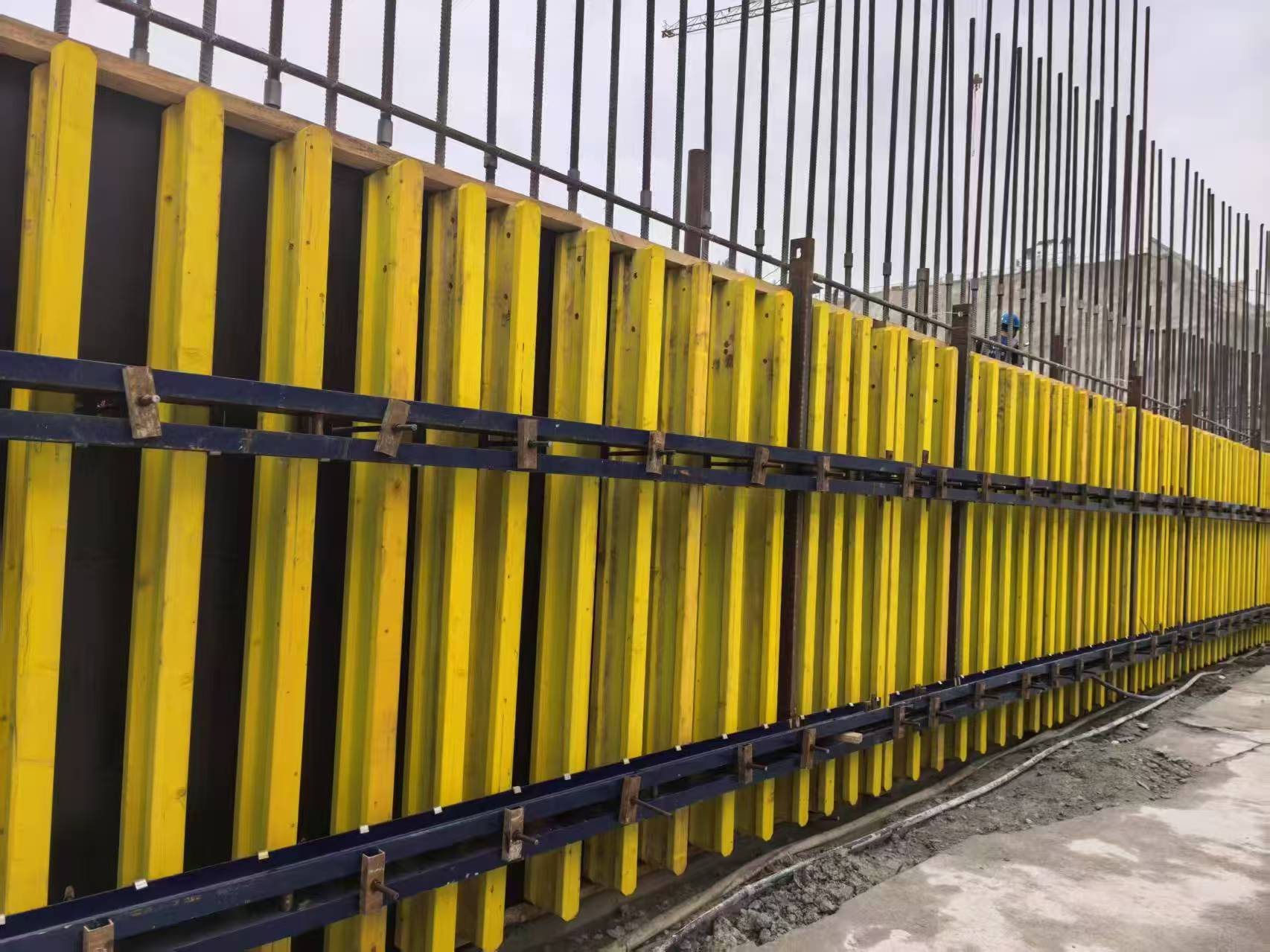

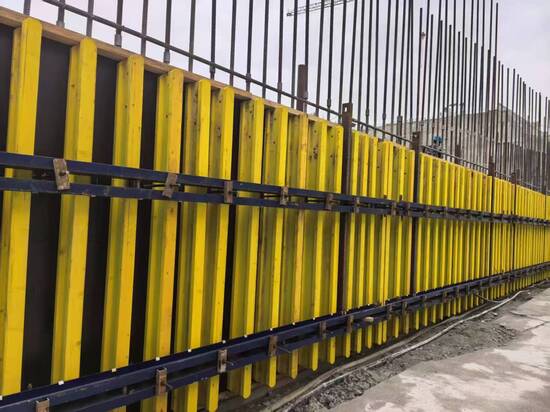

引江补汉工程首仓清水混凝土浇筑方量约为110立方米。施工过程中,项目部为攻坚高品质清水混凝土浇筑,从三大方面联合专项行动周密部署。一是人力保障方面,项目部特别设立“党员责任区”和“党员示范岗”,由党员骨干带头攻坚克难。不仅邀请在白鹤滩水电站成功实践镜面混凝土浇筑的权威专家、华东院、三峡大学等外部资深顾问进行指导,更充分发挥水电五局项目党员技术骨干的核心力量,深度参与核心工艺制定与混凝土配合比精细优化设计。针对关键振捣班组,党员技术能手牵头组织多轮次专项操作培训与技术微课堂,确保工艺标准精准落地、操作技能人人过硬;二是在材料选用上,项目部实施严格的原材料筛选和质量控制体系,从源头保障品质。在模板系统及脱模机选型上,党员攻关小组牵头进行多轮比选论证并通过1比1模拟浇筑多个试验墩反复论证粉煤灰掺量、钢模板、维萨板、水性、油性脱膜剂、模板漆比选一系列试验,最终确定了选用了业界公认成熟可靠、最高标准的进口维萨板加模板漆;在材料采购环节,党员责任岗严控成本与质量,积极推行“双优材料”策略,价格优、质量优,实现降本增效与品质保障双赢;三是技术优化环节,项目部始终坚持“试验先行、样板引路”理念,项目党员技术骨干牵头编写了详细的清水混凝土施工技术方案,并精心建造了4座试验墩进行系统性模拟验证。党员技术带头人驻点试验现场,带领团队对多种类型模板、不同脱模剂效果、分层浇筑厚度、振捣工艺参数以及混凝土配合比适应性等关键要素进行了充分对比和持续优化,有效扫清了技术障碍。
下一步,项目部将继续发扬精益求精的精神和党员攻坚克难的作风,科学统筹资源,及时总结优化施工工艺,高标准、高质量、高效率推进后续清水混凝土浇筑任务,全力打造内实外美的红色精品工程。
