9月9日,国网新源浙江磐安抽水蓄能电站主变洞顺利移交,标志着该电站建设取得重要阶段性进展。

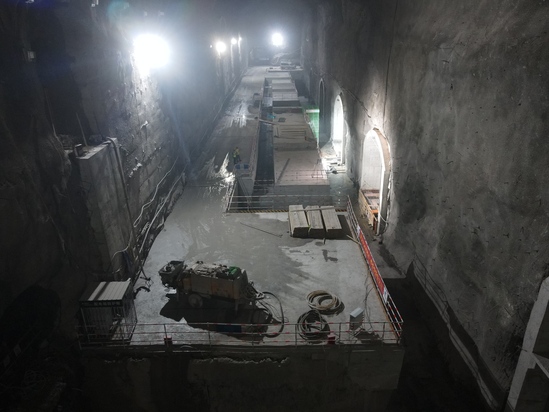

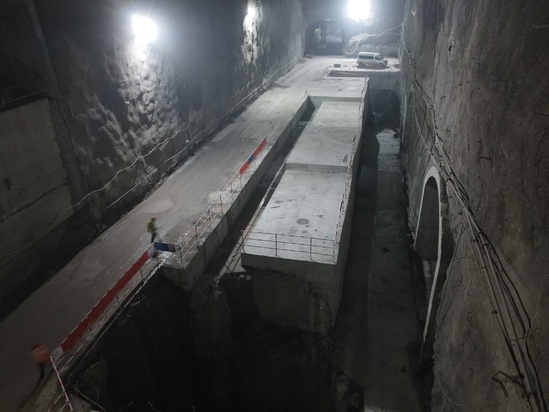

主变洞位于主副厂房洞下游,两洞净距为40米,开挖尺寸长170米、宽20米、高23米。该洞室结构复杂,通过交通电缆洞、主变交通洞以及4条母线洞与主副厂房相连,经尾闸交通洞衔接尾闸洞,并通过500KV出线洞与地面开关站GIS室相接。主变洞开挖支护采取分层施工方案,共分三层推进:第一层层高7.7米,第二层6.8米,第三层8.3米并包含槽挖段。

该部位施工自2023年6月5日启动至2025年9月圆满完成并顺利移交,总历时两年有余。在施工过程中,岩层结构复杂与地质条件多变带来显著挑战,尤其围岩稳定性差、洞室交叉口应力集中、开挖轮廓控制难度大等问题突出。面对诸多难点,磐安项目严格执行“岩变我变、动态优化”的施工原则,实施精细化管控,优化爆破孔网参数,加强超欠挖管理,严格控制岩面平整度。在顶拱部位增设主动防护网,并于应力集中区域补设锚索与预应力锚杆,极大增强了结构整体安全性。通过系统性的技术与管理措施,实现了开挖面整齐、支护及时到位、底板清基彻底、浇筑平整,工程质量优良。
