五岳环库公路水稳层全线闭环

来源:三公司 作者:殷飞 摄影: 吴浩 时间:2025-07-16 字体:[ ]

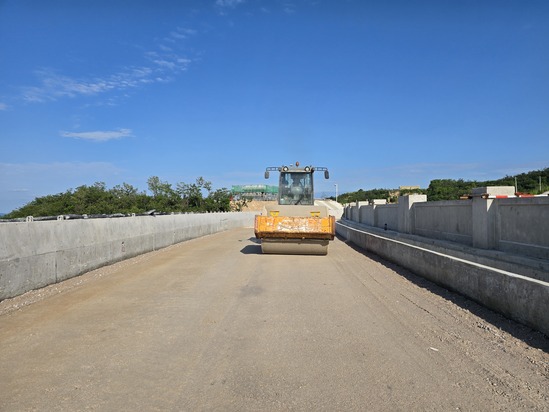

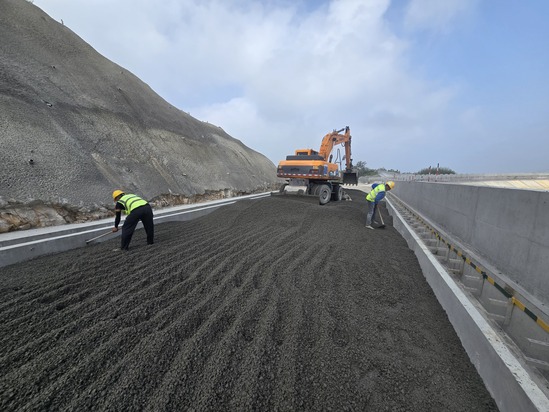

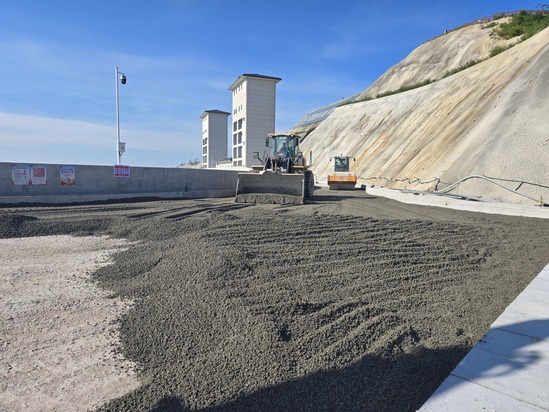

2025年7月15日,随着最后一车水稳料的来到,河南五岳抽水蓄能上水库环库公路水稳摊铺全部完成,路面混凝土浇筑完成1.80公里,标志着项目全面进入尾工阶段。

河南五岳抽水蓄能上水库环库公路由三段组成,坝左段882.6米, 坝右段479.6米,库岸段704.3米,共计全长2.066公里,结构层由级配碎石、水泥稳定粒料、混凝土路面组成,路面幅宽10.0米至5.5米不等。在持续高温天气、道路通行等不利因素影响下,项目部统筹规划,合理安排,精心组织,不断完善进度计划,调配施工资源,在确保工程质量、安全的前提下,全力推进工程建设。

五岳抽水蓄能电站装机容量为1000兆瓦,安装4台单机容量为250兆瓦的水泵水轮发电电动机组。电站上水库正常蓄水位347.50米,相应库容1132万立方米;死水位311.50米,相应库容186万立方米,调节库容946万立方米,工程为二等大(2)型工程。电站建成后将承担河南电网调峰、填谷、调频、调相、紧急事故备用等任务,可改善电网电源结构,提高电网供电可靠性;有效缓解电网调峰矛盾,提高风电、光伏发电和区外来电的消纳能力。五岳抽水蓄能电站是《水电发展“十三五”规划》“十三五”期间重点开工项目,也是《大别山革命老区振兴发展规划》重大能源保障工程。
