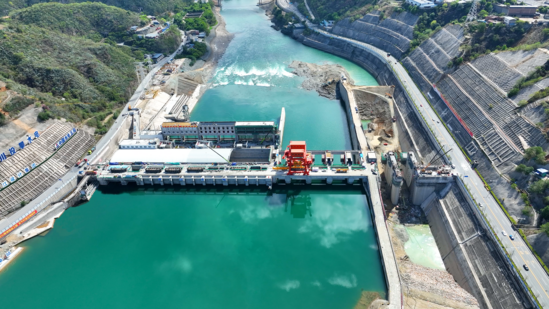

5月31日,金沙江银江水电站三期导流明渠两孔溢流坝段及岸边非溢流坝段提前60天浇筑到顶,并同步完成锚块张拉,为后续提前安装弧门及三期围堰拆除创造了有利条件。

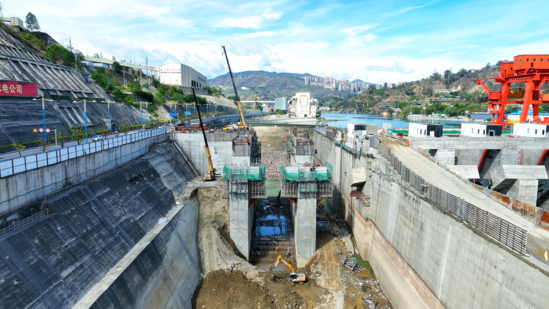

银江水电站三期溢流坝段,是电站建设的关键控制性工程之一。该坝段高40米,从底板设计968米高程浇筑至闸墩顶高程1008米,累计耗费137天,共计浇筑混凝土4万立方米。这一关键节点的提前达成,标志着银江水电站向6台机组全面投产发电的目标迈出坚实一步。
自1月13日三期首仓混凝土浇筑启动以来,银江电站建设者直面工期紧、高空作业风险高、交叉施工协调难等多重挑战,以“开局即冲刺”的姿态全力破局。项目团队通过动态优化资源配置、精准统筹施工组织;开展施工方案动态优化,以“问题不过夜”的攻坚姿态,现场协调解决各类技术难题,确保施工推进零延误。针对闸墩牛腿这一关键部位,团队优化混凝土浇筑工艺,有效提升施工效率与质量。全体建设者以“分秒必争”的拼劲持续攻坚,最终推动三期溢流坝段较计划提前60天实现浇筑到顶,用实干刷新“银江速度”,充分彰显了项目团队卓越的工程执行力和建设效能。
