7月20日,卡拉水电站主厂房肘管段首仓混凝土顺利浇筑完成,标志着电站主体工程由开挖支护转序混凝土浇筑,为后续机组安装奠定了坚实基础。

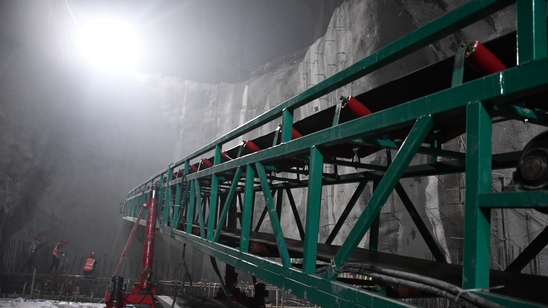

本次浇筑的肘管一期混凝土面对肘管结构复杂、钢筋密集、预埋件精度要求高等挑战,项目部联合总包部、监理部、业主单位及机电安装工区,创新采用“五方联动”机制,依托智能化手段强化全流程管控:混凝土运输采用“双通道保障”方案,通过尾水隧洞与母线洞双线入仓,确保高峰时段4台9立方米罐车无缝衔接;温控环节引入物联网传感器,实时监测入仓温度并动态调整配合比,将混凝土内部最高温度严格控制在45℃以内;质量管控落实“三检制+样板引路”,对880根插筋实施“毫米级”定位复核,确保结构精度满足水轮机过流标准。
厂房首仓混凝土的顺利浇筑,标志着厂房工程正式进入混凝土结构施工高峰期。作为水电站核心建筑物,厂房肘管承担着引水发电系统水力过渡的关键功能,其混凝土体量达27120立方米,钢筋制安1281.93吨,施工质量直接关系机组未来运行效率。此次转序成功,不仅验证了EPC模式的资源整合优势,更彰显了参建各方在复杂地下洞室群施工中的协同攻坚能力。
