绰斯甲水电站全面投产发电

来源:机电制造安装公司、五公司 作者:文开艳,张晓晓 摄影: 文开艳,张晓晓 时间:2026-01-05 字体:[ ]

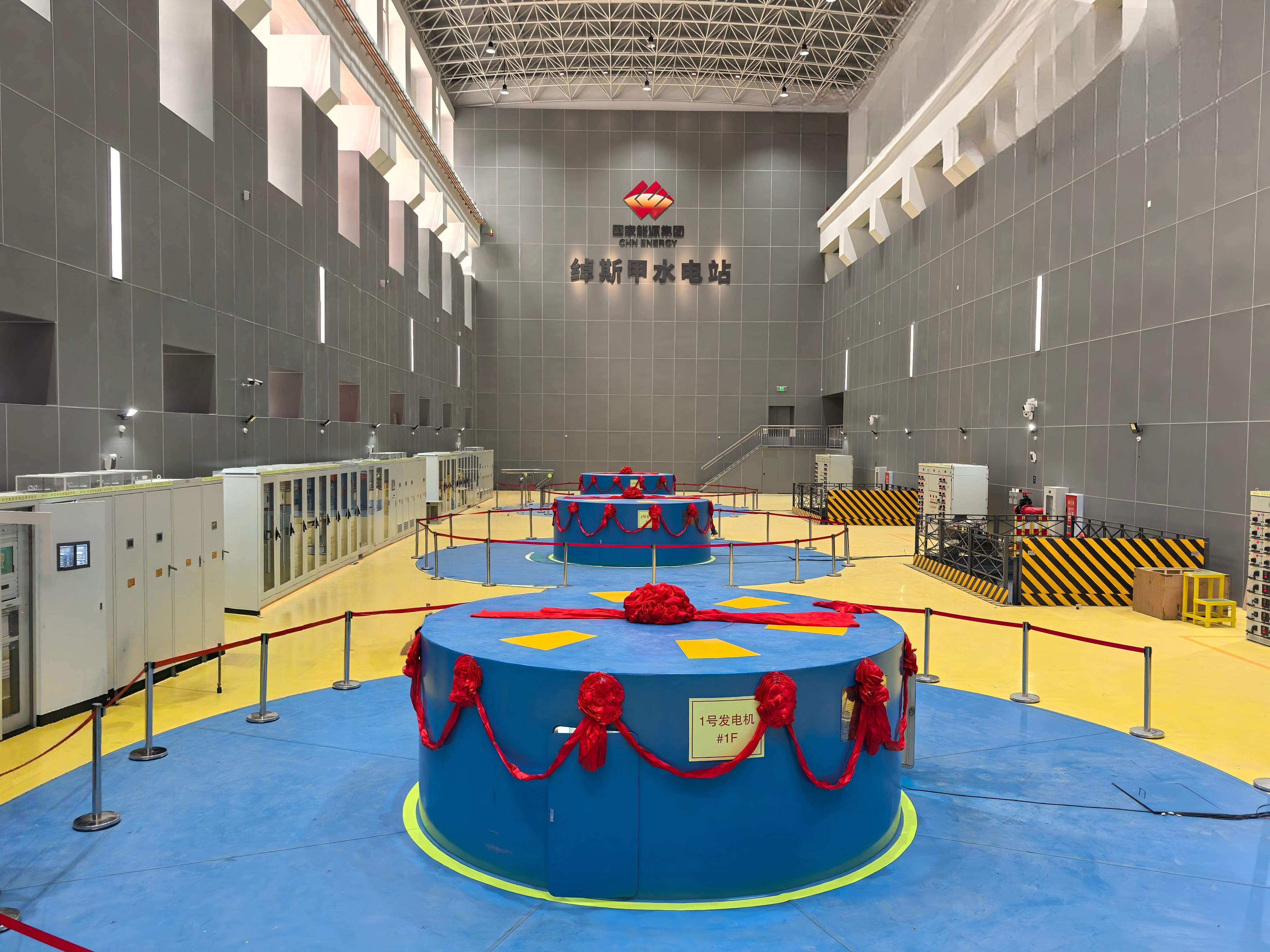

1月3日,国家能源集团大渡河绰斯甲水电站主电站实现全容量投产发电。2025年12月28日,首台机组率先投产,标志着绰斯甲河干流水电开发迈入核心阶段;12月31日,1号、3号机组同步进入72小时试运行,于2026年1月3日正式通过试运行投入商业运行。至此,这座四川省“十四五”重点清洁能源工程全面达成全容量投产目标,为新年四川电网注入绿色动能,同时为国家“西电东送”网络提供重要支撑。

绰斯甲水电站位于四川省阿坝州壤塘县与金川县境内,是绰斯甲河干流“一库四级”开发的第三级梯级电站,工程规模为大(2)型,总装机容量39.2万千瓦,总投资46.07亿元,拥有国内在建水电工程中最长发电引水隧洞。电站全容量投产后效益显著,年均输送清洁绿电14.83亿千瓦时,相当于每年节约标准煤44.6万吨,减少二氧化碳排放122.4万吨、二氧化硫排放0.71万吨。电力通过220千伏线路接入马尔康500千伏变电站,优先保障四川本地用电,同时融入“西电东送”网络,助力能源资源优化配置。

项目自2020年10月开工以来,公司承建的CⅢ标段团队直面2500米以上高海拔、复杂地质、高寒缺氧及藏区协调繁重等挑战,秉持“坚守、团结、善成、争先”精神科学统筹施工,成功攻克截流、大坝浇筑等关键节点。2022年12月实现截流,2025年4月大坝达设计高程,10月10日完成下闸蓄水,为机组投产筑牢基础。在施工阶段,项目部通过优化隧洞支护工艺、创新运输防护装置、引入高精度测量设备及研发定制化衬砌台车,破解多项技术瓶颈;在金结机电安装领域创新采用叉车转运压力钢管、直埋工艺与滑模施工协同推进等方案,优化施工衔接与定子下线工艺,引入专业设备提升作业安全与效率。截至目前,CⅢ标段累计斩获省部级以上工法4项、科研成果8项、专利14项,相关成果获评水利工程协会QC一类成果1项。

机组投产各关键节点均经过严苛检验。1号、3号机组试运行期间,技术团队24小时值守,实时监控机组振动、温度等核心参数,各项指标均符合国家标准,充分验证了机组安全可靠性,也充分证明了公司在机电安装工程领域的技术与质量力量。

历经1540多个日夜坚守,这座高海拔工程顺利投产,既是公司践行绿色发展理念的生动实践,也为我国高海拔水电建设积累了宝贵经验。下一步,项目团队将推进后续工程收尾,保障电站安全稳定运行,为落实“双碳”战略、四川迎峰度冬保供及经济高质量发展贡献力量。
