10月18日,随着最后一车渣料精准抛入龙口,由水电五局承建的国家“十四五”规划重点工程——金沙江上游昌波水电站提前一个月成功实现大江截流,为后续主体工程的全面施工奠定坚实基础。公司党委委员、副总经理林静峰受邀出席昌波水电站大江截流仪式。公司项目监管部主任刘勇军、三公司副总经理刚永才陪同参加。
17日下午,林静峰一行实地查看了上游围堰、右岸渣场等施工现场,听取了项目负责人关于工程进度、安全质量管控等工作的汇报。林静峰充分肯定了项目部在推进优质履约方面取得的良好成绩,并叮嘱项目部要高度重视安全质量工作,努力延续现有良好态势,为公司高质量发展贡献更大力量。

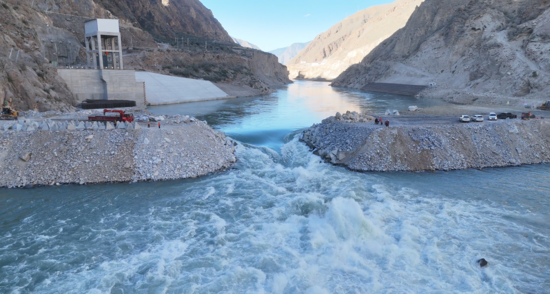

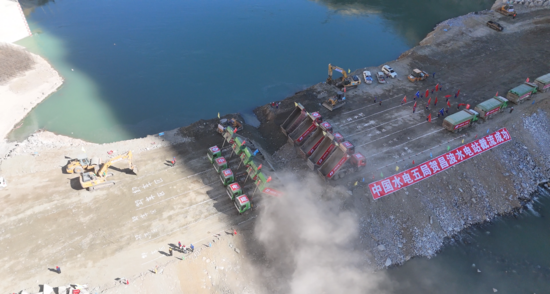

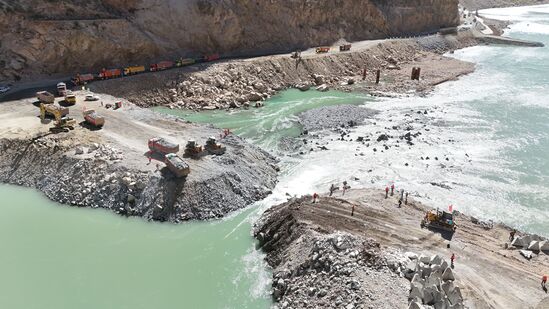

18日上午10时许,随着指令下达,现场上百台套设备顿时轰鸣四起,七十多辆自卸车紧张有序地轮流从上游围堰左右两个堤头向龙口抛投石料。三十米、二十米、十米、五米……随着时间流逝,龙口被逐步收窄直至完全合龙,成功截断金沙江主河道。
在大江截流仪式上,林静峰代表参建单位发言。林静峰向长期以来关心和支持项目建设的地方政府、业主、监理及设计单位表示感谢。针对后续工作,他表示:水电五局昌波项目将在业主的坚强领导下,在监理、设计的帮助和支持下,锚定首部生态电站提前投产发电的目标,精心组织施工,守牢安全质量底线,以“精工品质”回应信任、以“硬核担当”践行诺言、以“共赢理念”深化合作,全力以赴打赢昌波水电站首部生态电站提前投产发电攻坚战,向华电金上公司交出一份满意答卷。
根据2028年底提前发电工期安排,该工程截流时间由11月中旬提前至10月中旬,截流流量由401立方米/秒增加到811.6立方米/秒。本次截流采用单戗堤双向立堵截流方式,一次性拦断河床,截流流量标准为811.6立方米/秒,截流戗堤长度为190米,其中预进占140米,龙口50米,截流戗堤龙口总共抛填石料超过2.66万立方米,历时14个小时,抛填强度2281立方米/小时。
针对工程截流这一关键环节,水电五局建设者们凝心聚力、精心组织。通过对两岸及河床的地形分析,并结合流量、落差、流速等水文条件,反复优化、论证截流方案并提前组织专家评审;根据岩石特性,分别选择石渣料、中石、大石、特大石、钢筋石笼和混凝土四面体作为截流抛投料物;施工阶段建立“统一指挥、分工明确、协同高效”的作业机制,强化现场人员、设备;同时,过程中对水流速度、流量等水情变化进行实时监测,并根据监测数据动态调整抛投石料的类型、强度和顺序,确保截流作业安全可控、精准高效,顺利实现截流目标。
自项目开工以来,面对断面大、工期紧、任务重的局面,昌波项目团队凝心聚力、上下联动,通过倒排工期、优化施工组织设计、合理安排资源投入、加强现场管控等措施,克服各类困难与挑战,推进工程顺利建设,实现了导流洞全断面贯通、导流洞底板混凝土提前浇筑完成、导流洞衬砌混凝土提前三个月完成浇筑等重大节点目标,为昌波水电站大江截流创造了良好条件,受到了业主及参加各方的一致好评。
昌波水电站位于四川省与西藏自治区交界的金沙江上,是金沙江上游干流梯级规划“一库十三级”中的第十一个梯级电站,开发任务以发电为主。工程规模为大(2)型工程,电站采用混合式开发。正常蓄水位2387米,相应库容0.167亿立方米,调节库容0.081亿立方米,电站装机容量826兆瓦,年发电量43.55亿千瓦时。电站建成后,可节约标准煤130万吨,减少二氧化碳排放359万吨,对推动区域绿色低碳转型,助力地方经济社会发展具有重大意义。
