银江电站三期导流明渠两孔溢流坝段及岸边非溢流坝段提前60天到顶

来源:五公司 作者:黄山珊 时间:2025-06-02 字体:[ ]

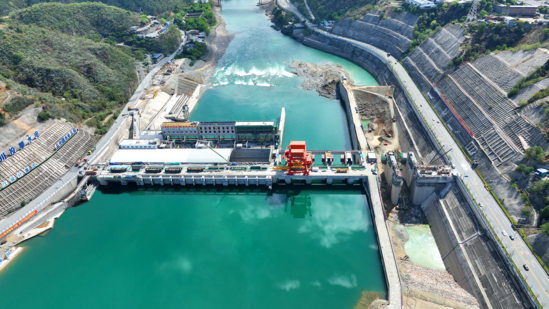

5月31日,金沙江银江水电站三期导流明渠两孔溢流坝段及岸边非溢流坝段提前60天浇筑到顶,并同步完成锚块张拉,为后续提前安装弧门及三期围堰拆除创造了有利条件。

银江水电站三期溢流坝段,是电站建设的关键控制性工程之一。该坝段高40米,从底板设计968米高程浇筑至闸墩顶高程1008米,累计耗费137天,共计浇筑混凝土4万立方米。这一关键节点的提前达成,标志着银江水电站向6台机组全面投产发电的目标迈出坚实一步。
