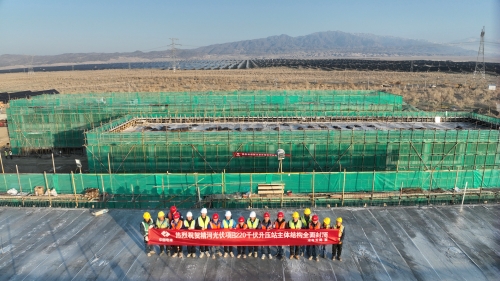

精河光伏项目220千伏升压站主体结构全面封顶

来源:三公司作者:肖正 摄影:肖正 时间:2023-11-17 字体:[ ]

11月15日,精河光伏项目220千伏升压站主体结构全面封顶,本次共完成升压站涉及的6大单体建筑结构封顶,分别为生活楼、生产楼、附属用房、35千伏配电室、110千伏以及220千伏GIS室。

精河光伏项目220千伏升压站是水电五局三公司承建的首个光伏升压站。升压站主要由生产楼、生活楼及配套设施、35千伏配电室、110千伏GIS室、220千伏GIS室、附属用房、消防水池、电气户外设备等组成。生活楼作为220千伏升压站的办公辅助用房,其中包含中控室以及员工办公休息室,为整个升压站的控制中心。生产楼包含蓄电池室以及继保室,为整个升压站电力系统提供备用电源,并保证了整个系统安全运行、保证电能质量、防止故障的扩大和事故的发生以及。附属用房包含备件室、消防以及生活水泵室,为整个升压站提供后勤保障以及为消防系统和给排水系统提供支持。35千伏配电室、110千伏以及220千伏GIS室是整个升压站主要电气设备工作地方,主要起到分配电力、转换电力以及保护作用。

从9月16日主体结构正式施工开始,项目部集合优势资源、科学组织施工,在保安全、控质量的前提下,顺利于10月25日完成生活楼完成封顶、10月28日完成生产楼楼封顶,11月2日完成35千伏配电室封顶,11月9日完成110千伏GIS室封顶,11月15日完成220千伏GIS室封顶,共历时60天完成了这一艰巨任务,保值保量交出了这一完美答卷。

在光伏区施工的同时,升压站一直稳步进行,项目部积极从人、机、料、法等环节着手策划,认真优化施工方案,精心组织、做好技术攻关,强化安全管理,做好安全监护及质量验收。从进场时遇到细砂层地基无法满足承载力要求需进行基础换填,到主体后期浇筑遭遇夜晚低温需进行保温措施等,项目部领导班子与管理人员常驻一线,项目部通过“日进度”管理,对各单项工程进度进行分解,合理安排人员与施工机械,组织物料有序进场,确保人材机满足现场施工进度要求。在保障品质、安全生产的前提下统筹协调,科学安排施工流程、合理划分流水作业,有效解决施工难、工期紧、物资紧缺等难题。在施工过程中,项目部制定详细的施工方案,并对现场工人技术交底做到全覆盖全理解,从基础到主体封顶进行层层把关,手把手进行现场指导,使施工质量在高速施工期间得到保证,将过程控制贯彻始终,在施工中发现问题及时解决,在保证施工效率的同时提高项目部验收一次合格率,并得到了业主和监理单位对现场施工质量的一直肯定与好评。

下一步,精河光伏项目全体参建人员将抓好项目施工的黄金末期,加快升压站设备安装及室内装饰装修施工进度,奋力冲刺“12.30”并网节点目标,确保项目完美履约。
